Pierwszy odcinek drogi krajowej do elektrowni cały w realizacji

16.09.2026

Wojewoda Pomorska wydała pozwolenie na budowę pozostałej części drogi krajowej między Lubiatowem i DW213. Od kwietnia br. trwają już prace na tzw. „ostatniej mili”. Oznacza to, że cały pierwszy odcinek trasy do elektrowni jądrowej jest już w budowie.

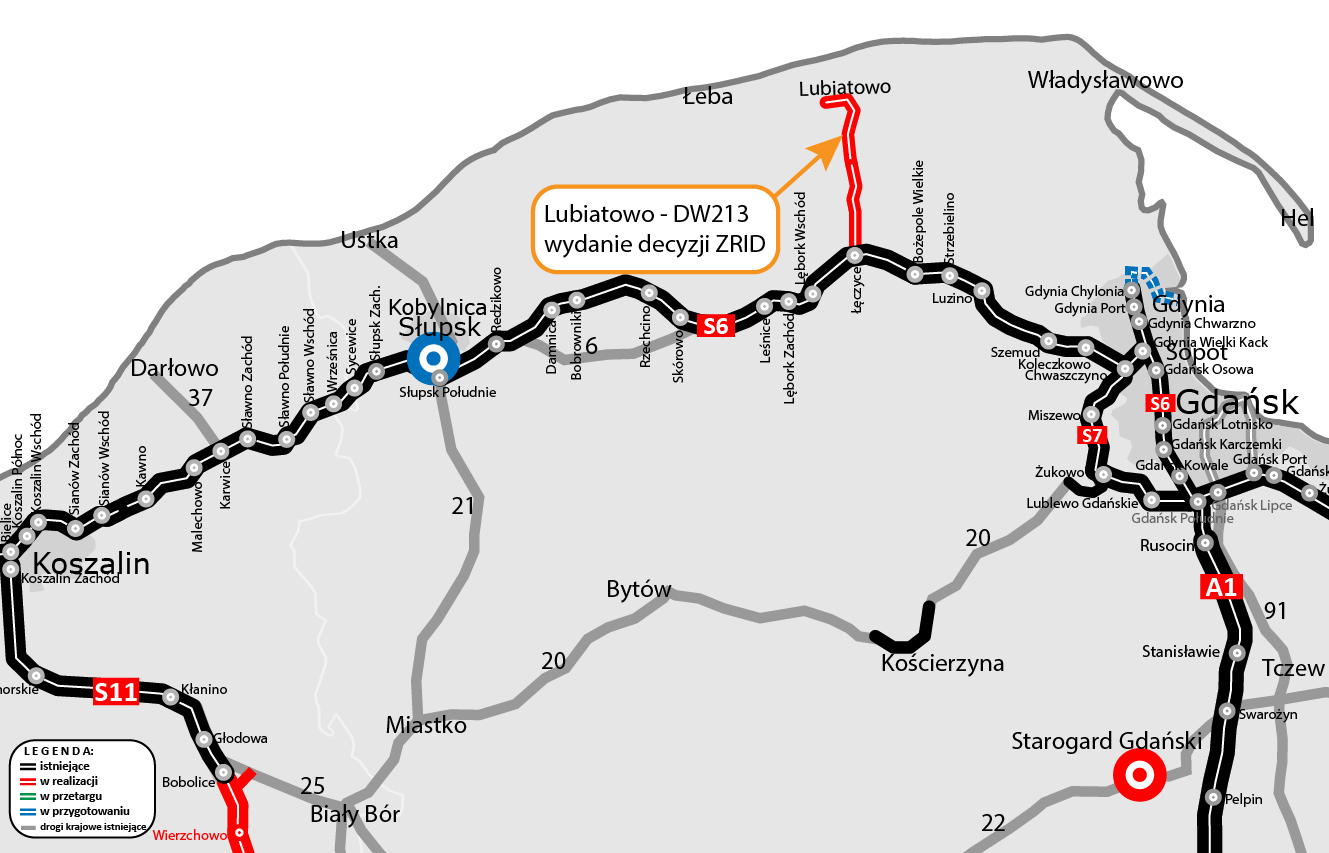

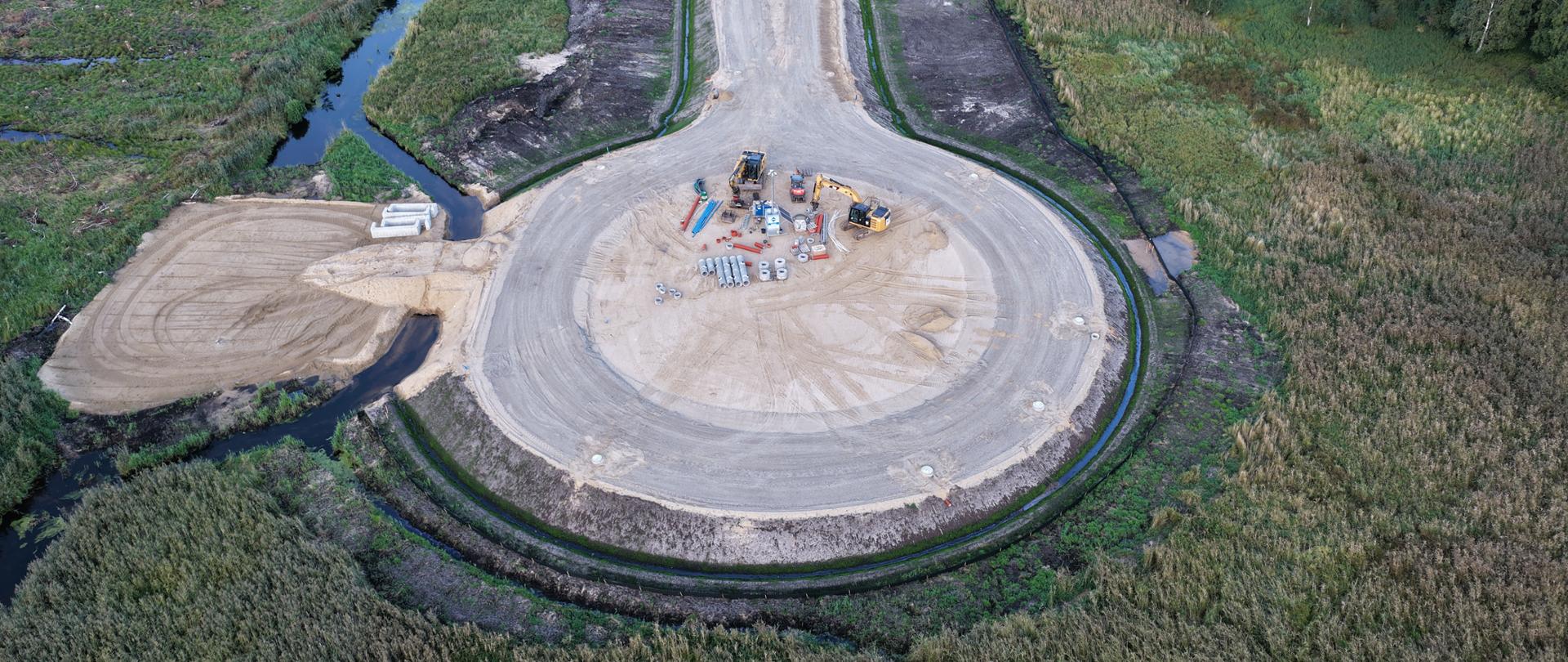

Droga na odcinku Lubiatowo - DW213

To kolejny etap inwestycji, która skomunikuje przyszłą elektrownię „Lubiatowo-Kopalino” z drogą ekspresową S6. Cały czas czekamy na wydanie pozwolenia na budowę (tj. decyzji o zezwoleniu na realizację inwestycji drogowej - ZRID) dla drugiego odcinka, między DW213 i węzłem Łęczyce na S6. Powinniśmy je uzyskać na przełomie III i IV kwartału br. Całe przedsięwzięcie, na które umowy z wykonawcami podpisaliśmy w II i III kwartale 2025 r., jest realizowane zgodnie z przyjętym harmonogramem.

Ostatnia mila

5-kilometrowy fragment połączy plac budowy elektrowni jądrowej poprzez drogę pożarową z istniejącą siecią dróg publicznych. Na trasie głównej prowadzimy prace ziemne i melioracyjne, które obejmują m.in. dostawy materiałów na place składowe, wymianę gruntów słabonośnych i wzmocnienie podłoża poprzez kolumny przemieszczeniowe i pale. Do tego wykonujemy nasypy, wykopy, rowy i odhumusowanie terenu. Równolegle przygotowujemy teren pod przyszłą konstrukcję drogi, w tym warstwę mrozoochronną i ulepszone podłoże. Realizujemy również pierwsze prace przy obiektach, na moście w rejonie Kanału Biebrowskiego wykonano fundamenty podpór. Ponadto wykonano jedno przejście dla płazów. Obecnie zaawansowanie robót budowlanych przekroczyło 9 proc.

Od Lubiatowa do DW213

Za odcinek o długości ponad 11 km odpowiada konsorcjum firm Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź. Wartość umowy wynosi ponad 177 mln zł. Odcinek realizowany jest w systemie Projektuj i buduj. Po wydaniu decyzji ZRID, wykonawca przygotowuje się do pierwszych robót na pozostałych 6 km. Zakończenie prac na całym odcinku planowane jest w II kw. 2028 r.

Od DW213 do S6

Drugi, 15-kilometrowy odcinek wybuduje konsorcjum firm Aldesa Construcciones Polska i Aldesa Construcciones. Wartość umowy w formule Projektuj i buduj wynosi prawie 200 mln zł. Czekamy na wydanie decyzji ZRID i liczymy na nią na przełomie III i IV kwartału br. Zakończenie robót planowane jest w IV kw. 2028 r.

Droga krajowa do elektrowni

Budowę drogi do elektrowni jądrowej „Lubiatowo-Kopalino” o długości 26 km podzieliliśmy na dwa odcinki realizacyjne: od Lubiatowa do drogi wojewódzkiej nr 213 (11,2 km) oraz od DW213 do węzła Łęczyce na S6 (15 km). Droga o przekroju 1x2 w klasie GP (główna ruchu przyspieszonego) powstanie w nowym śladzie. Z kolei w ramach budowy drogi ekspresowej S6 Leśnice – Bożepole Wielkie wykonamy łącznik między drogą powiatową w Łęczycach a drogą ekspresową S6, co pozwoli skomunikować nową drogę krajową z węzłem Łęczyce.

Nowa droga nad morze

Budowa drogi krajowej do elektrowni jądrowej to ważna inwestycja nie tylko z perspektywy strategicznej, ale również z punktu widzenia mieszkańców przyległych do niej terenów. Nowa trasa zwiększy przepustowość układu komunikacyjnego, odciąży sieć dróg lokalnych, a dodatkowo skróci czas przejazdu między Trójmiastem i nadmorskimi miejscowościami w gminie Choczewo. Inwestycja poprawi bezpieczeństwo i komfort podróżnych. Będzie miała również kluczowe znaczenie w sezonie turystycznym, stanowiąc alternatywę dojazdu nad Bałtyk.

Ponadto nowa droga poprawi także bezpieczeństwo wszystkich użytkowników oraz zmniejszy negatywne oddziaływanie transportu na otoczenie, w tym na warunki życia lokalnej społeczności (m.in. poprzez obniżenie poziomu hałasu, drgań oraz ilości zanieczyszczeń emitowanych przez transport). Dodatkowo nawierzchnia będzie dostosowana do ruchu pojazdów o nacisku 11,5 t na oś.

Strategiczna inwestycja

Droga krajowa do elektrowni jądrowej „Lubiatowo-Kopalino” została ujęta w uchwale Rady Ministrów w sprawie ustanowienia programu wieloletniego pod nazwą „Program wspierania inwestycji infrastrukturalnych w związku z realizacją kluczowych inwestycji w zakresie strategicznej infrastruktury energetycznej, w tym elektrowni jądrowej, w województwie pomorskim”.

Kalendarium

Lubiatowo - droga wojewódzka nr 213

  • 23 sierpnia 2022 r. – podpisanie umowy na opracowanie Koncepcji programowej (Transprojekt Gdański)
  • 28 czerwca 2024 r. – złożenie wniosku o wydanie decyzji środowiskowej (DŚU)
  • 31 grudnia 2024 r. – uzyskanie DŚU
  • 8 sierpnia 2024 r. – ogłoszenie przetargu na realizację w systemie Projektuj i buduj
  • 28 marca 2025 r. – wybór najkorzystniejszej oferty
  • 17 kwietnia 2025 r. – podpisanie umowy z wykonawcą (konsorcjum Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź) i rozpoczęcie prac projektowych
  • 27 lutego 2026 r. – złożenie wniosku o pozwolenie na budowę tzw. „ostatniej mili”
  • 9 marca 2026 r. – złożenie wniosku o decyzję ZRID dla pozostałej części
  • 24 kwietnia 2026 r. – uzyskanie pozwolenia na budowę tzw. „ostatniej mili”
  • 14 września 2026 r. – uzyskanie decyzji ZRID
  • II kwartał 2027 r. – planowane zakończenie robót dla tzw. „ostatniej mili”
  • II kwartał 2028 r. – planowane zakończenie robót

Droga wojewódzka nr 213 - droga ekspresowa S6 (węzeł Łęczyce)

  • 23 sierpnia 2022 r. – podpisanie umowy na opracowanie Koncepcji programowej (Transprojekt Gdański)
  • 28 czerwca 2024 r. – złożenie wniosku o wydanie DŚU
  • 8 sierpnia 2024 r. – ogłoszenie przetargu na realizację w systemie Projektuj i buduj
  • 31 stycznia 2025 r. – uzyskanie DŚU
  • 29 kwietnia 2025 r. – wybór najkorzystniejszej oferty
  • 4 lipca 2025 r. – podpisanie umowy z wykonawcą (konsorcjum Aldesa Construcciones Polska i Aldesa Construcciones) i rozpoczęcie prac projektowych
  • 7 maja 2026 r. – złożenie wniosku o decyzję ZRID
  • III/IV kwartał 2026 r. – planowane uzyskanie decyzji ZRID
  • IV kwartał 2028 r. – planowane zakończenie robót
