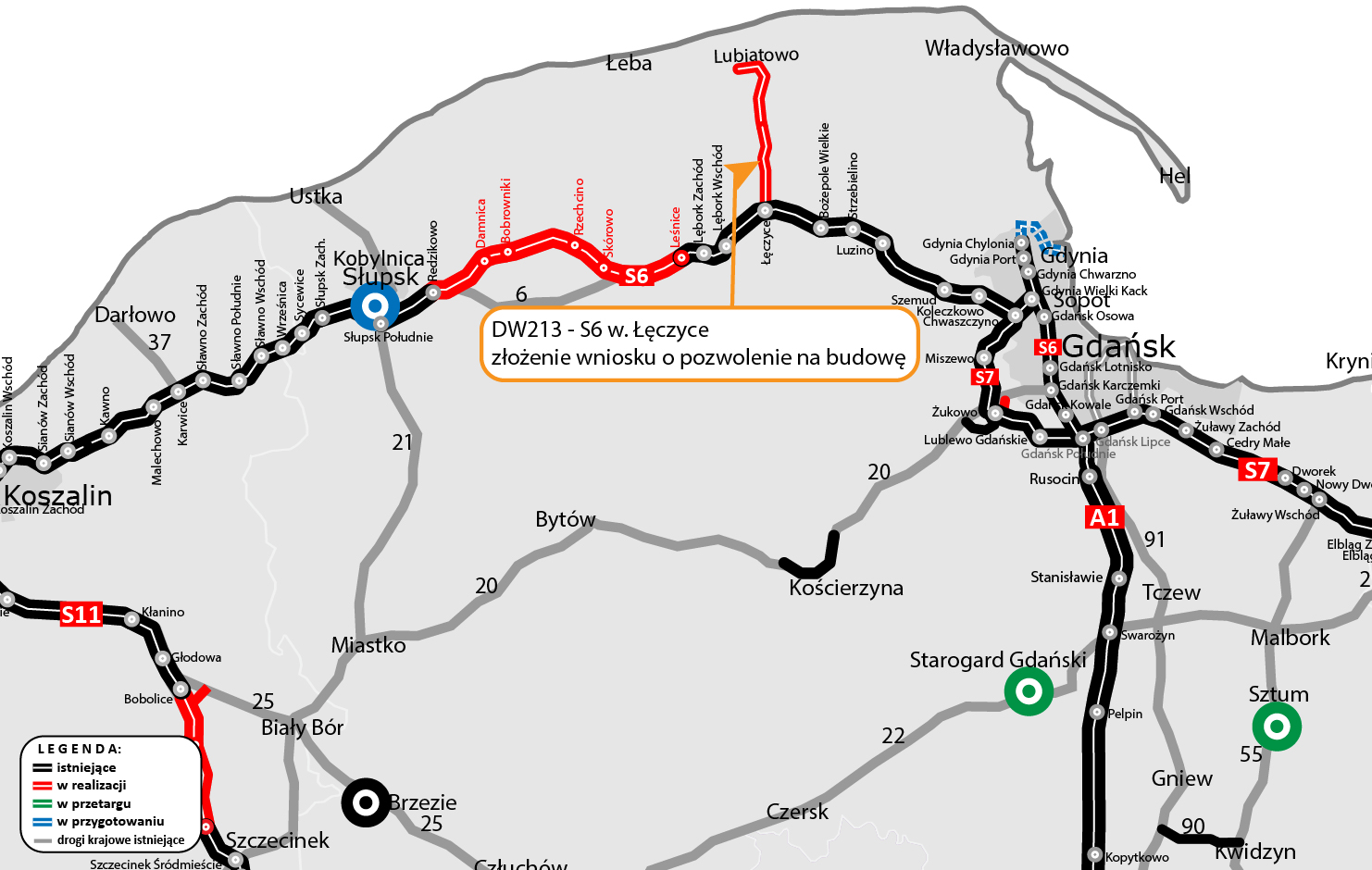

Złożyliśmy wniosek o pozwolenie na budowę drugiego odcinka drogi do elektrowni
07.05.2026
Do Wojewody Pomorskiej złożyliśmy wniosek o wydanie decyzji o zezwoleniu na realizację inwestycji drogowej (ZRID) dla drugiego odcinka drogi krajowej do przyszłej elektrowni jądrowej. Chodzi o fragment od drogi wojewódzkiej nr 213 do węzła Łęczyce na drodze ekspresowej S6. To kolejny etap inwestycji, która skomunikuje elektrownię jądrową „Lubiatowo-Kopalino” z S6.
Przy sprawnym przebiegu procedur administracyjnych decyzję ZRID powinniśmy otrzymać w III kwartale br. Inwestycja, na którą umowy z wykonawcami popisaliśmy w II i III kwartale 2025 r., jest realizowana zgodnie z przyjętym harmonogramem.
"Ostatnia mila"

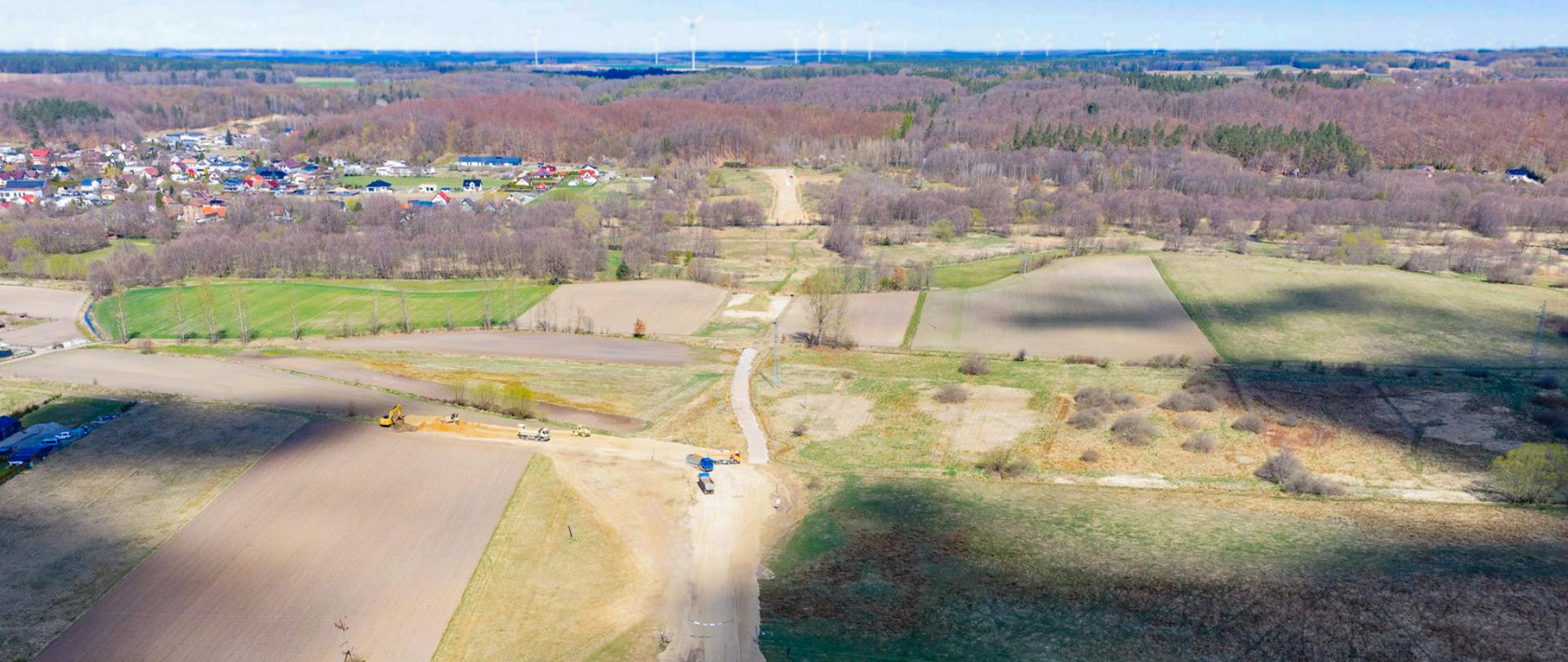

W kwietniu br. uzyskaliśmy pozwolenie na budowę dla pierwszego, 5-kilometrowego fragmentu drogi krajowej, tzw. „ostatniej mili”. Połączy ona plac budowy elektrowni jądrowej poprzez drogę pożarową z istniejącą siecią dróg publicznych. Z kolei jeszcze w marcu br. złożyliśmy wniosek o decyzję ZRID dla pozostałych 6 km z odcinka Lubiatowo - DW213.
Droga krajowa do elektrowni jądrowej
Budowę drogi do elektrowni jądrowej „Lubiatowo-Kopalino” o długości 26 km podzieliliśmy na dwa odcinki realizacyjne: od Lubiatowa do drogi wojewódzkiej nr 213 (ok. 11 km) oraz od DW213 do węzła Łęczyce na S6 (ok. 15 km). Z kolei w ramach budowy drogi ekspresowej S6 Leśnice - Bożepole Wielkie wykonamy łącznik między drogą powiatową w Łęczycach a drogą ekspresową S6, który skomunikuje nową drogę krajową z węzłem Łęczyce. Droga o przekroju 1x2 w klasie GP (główna ruchu przyspieszonego) projektowana jest po nowym śladzie.
Lubiatowo-DW213
Za odcinek o długości blisko 11 km odpowiada konsorcjum firm Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź. Wartość umowy wynosi ponad 177 mln zł. Odcinek realizowany jest w systemie Projektuj i buduj. Oznacza to, że wykonawca w pierwszej kolejności prowadzi prace projektowe, a następnie uzyska decyzję ZRID. Dopiero w kolejnym etapie rozpoczniemy prace w terenie. Ich zakończenie planowane jest w II kw. 2028 r.
DW213 - droga ekspresowa na S6 (węzeł Łęczyce)
Drugi, 15-kilometrowy odcinek wybuduje konsorcjum firm Aldesa Construcciones Polska i Aldesa Construcciones. Wartość umowy w formule Projektuj i buduj wynosi prawie 200 mln zł. Na tym odcinku zakończenie robót planowane jest w IV kw. 2028 r.
Dojazd nad Bałtyk
Budowa drogi krajowej do elektrowni jądrowej to ważna inwestycja nie tylko z perspektywy strategicznej, ale również z punktu widzenia mieszkańców przyległych do niej terenów. Nowa trasa zwiększy przepustowość układu komunikacyjnego, odciąży sieć dróg lokalnych, a dodatkowo skróci czas przejazdu między Trójmiastem i nadmorskimi miejscowościami w gminie Choczewo. Inwestycja poprawi bezpieczeństwo i komfort podróżnych. Będzie miała również kluczowe znaczenie w sezonie turystycznym, stanowiąc alternatywę dojazdu nad Bałtyk.
Ponadto nowa droga poprawi także bezpieczeństwo wszystkich użytkowników oraz zmniejszy negatywne oddziaływanie transportu na otoczenie, w tym na warunki życia lokalnej społeczności (m.in. poprzez obniżenie poziomu hałasu, drgań oraz ilości zanieczyszczeń emitowanych przez transport). Dodatkowo nawierzchnia będzie dostosowana do ruchu pojazdów o nacisku 11,5 t na oś.
Strategiczne znaczenie
Droga krajowa do elektrowni jądrowej „Lubiatowo-Kopalino” została ujęta w uchwale Rady Ministrów w sprawie ustanowienia programu wieloletniego pod nazwą „Program wspierania inwestycji infrastrukturalnych w związku z realizacją kluczowych inwestycji w zakresie strategicznej infrastruktury energetycznej, w tym elektrowni jądrowej, w województwie pomorskim”.
Kalendarium
Lubiatowo - droga wojewódzka nr 213
- 23 sierpnia 2022 r. – podpisanie umowy na opracowanie Koncepcji programowej (Transprojekt Gdański)
- 28 czerwca 2024 r. – złożenie wniosku o wydanie decyzji środowiskowej (DŚU)
- 31 grudnia 2024 r. – uzyskanie DŚU
- 8 sierpnia 2024 r. – ogłoszenie przetargu na realizację w systemie Projektuj i buduj
- 28 marca 2025 r. – wybór najkorzystniejszej oferty
- 17 kwietnia 2025 r. – podpisanie umowy z wykonawcą (konsorcjum Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź) i rozpoczęcie prac projektowych
- 27 lutego 2026 r. – złożenie wniosku o pozwolenie na budowę tzw. „ostatniej mili”
- 9 marca 2026 r. – złożenie wniosku o decyzję ZRID dla pozostałej części
- 24 kwietnia 2026 r. – uzyskanie pozwolenia na budowę tzw. „ostatniej mili”
- II kwartał 2026 r. – planowane uzyskanie decyzji ZRID
- II kwartał 2027 r. – planowane zakończenie robót dla tzw. „ostatniej mili”
- II kwartał 2028 r. – planowane zakończenie robót
Droga wojewódzka nr 213 - droga ekspresowa S6 (węzeł Łęczyce)
- 23 sierpnia 2022 r. – podpisanie umowy na opracowanie Koncepcji programowej (Transprojekt Gdański)
- 28 czerwca 2024 r. – złożenie wniosku o wydanie DŚU
- 8 sierpnia 2024 r. – ogłoszenie przetargu na realizację w systemie Projektuj i buduj
- 31 stycznia 2025 r. – uzyskanie DŚU
- 29 kwietnia 2025 r. – wybór najkorzystniejszej oferty
- 4 lipca 2025 r. – podpisanie umowy z wykonawcą (konsorcjum Aldesa Construcciones Polska i Aldesa Construcciones) i rozpoczęcie prac projektowych
- II kwartał 2026 r. – złożenie wniosku o decyzję ZRID
- III kwartał 2026 r. – planowane uzyskanie decyzji ZRID
- IV kwartał 2028 r. – planowane zakończenie robót
