Stop powodzi! Kontynuujemy intensywne prace związane z likwidacją szkód po powodzi w zlewni Nysy Kłodzkiej
27.05.2025
Wody Polskie kontynuują zadania na rzecz usuwania skutków ubiegłorocznej powodzi i zabezpieczenia obiektów hydrotechnicznych oraz koryt rzecznych w zlewni Nysy Kłodzkiej. Prace prowadzone są aktualnie w obrębie zbiornika Topola, na rzece Białej Głuchołaskiej, na rzece Białej Lądeckiej i na potoku Morawka, na rzece Nysie Kłodzkiej, a także na pięciu ciekach w powiecie nyskim - Bodzanowski Potok, Mora, potok Gierałcicki, Oleśnica i Głuchołazka.
- Cały czas pracujemy na rzecz usuwania skutków wrześniowej powodzi na terenie zarządu zlewni w Nysie. Naszym nadrzędnym celem jest przywrócenie bezpieczeństwa mieszkańcom oraz ochrona infrastruktury. Na rzece Białej Lądeckiej prowadzimy intensywne działania mające na celu przywrócenie przepustowości koryta oraz zabudowę wyrw brzegowych, które powstały w wyniku powodzi. Równolegle, na rzece Białej Głuchołaskiej realizujemy kompleksową odbudowę skarp koryta, wałów przeciwpowodziowych wraz z ich umocnieniem, a także odtwarzamy teren zawala i usuwamy powstałe zatory. Równie istotne są prace na pięciu dopływach Białej Głuchołaskiej – Starynce, Oleśnicy, Morze, potoku Gierałcickim oraz Bodzanowskim potoku, gdzie udrażniamy przepływ, zasypujemy wyrwy i przywracamy funkcjonalność urządzeń wodnych oraz umocnień brzegowych, które pełnią kluczową rolę w regulacji przepływu. Wszystkie te działania są elementem szerszego planu zabezpieczenia regionu przed kolejnymi zagrożeniami powodziowymi. To przygotowanie do odbudowy, która wzmocni bezpieczeństwo lokalnych społeczności – powiedział Mateusz Balcerowicz, zastępca prezesa Wód Polskich ds. ochrony przed powodzią i suszą.
Zabezpieczamy zbiornik Topola

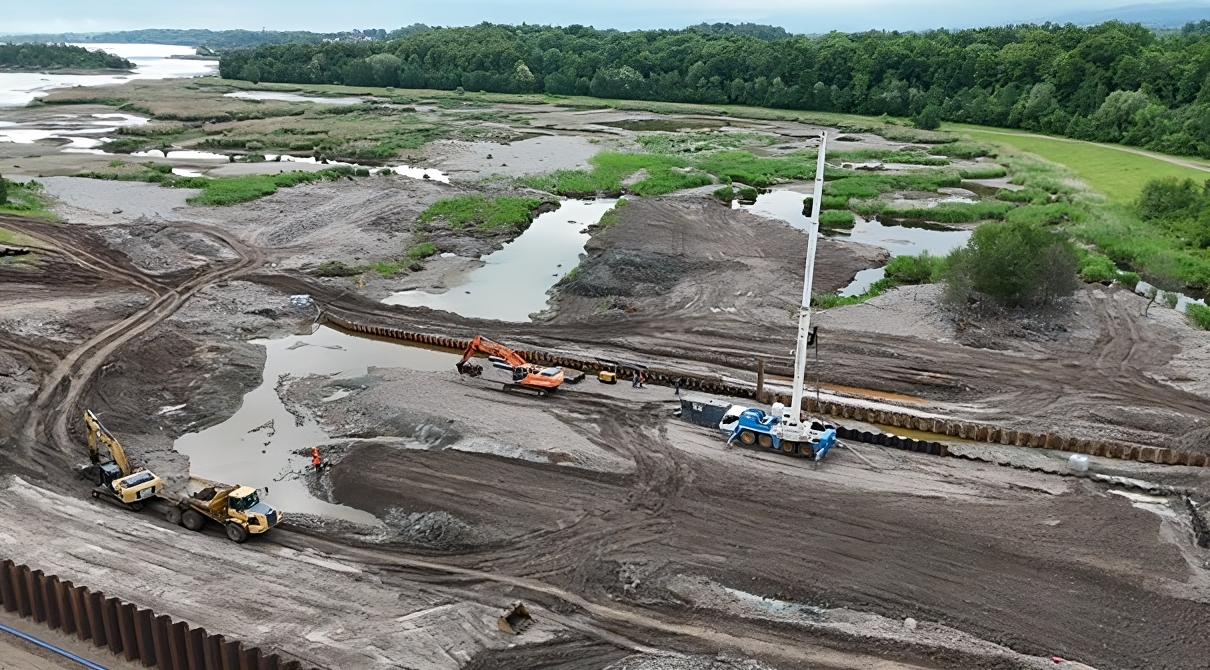

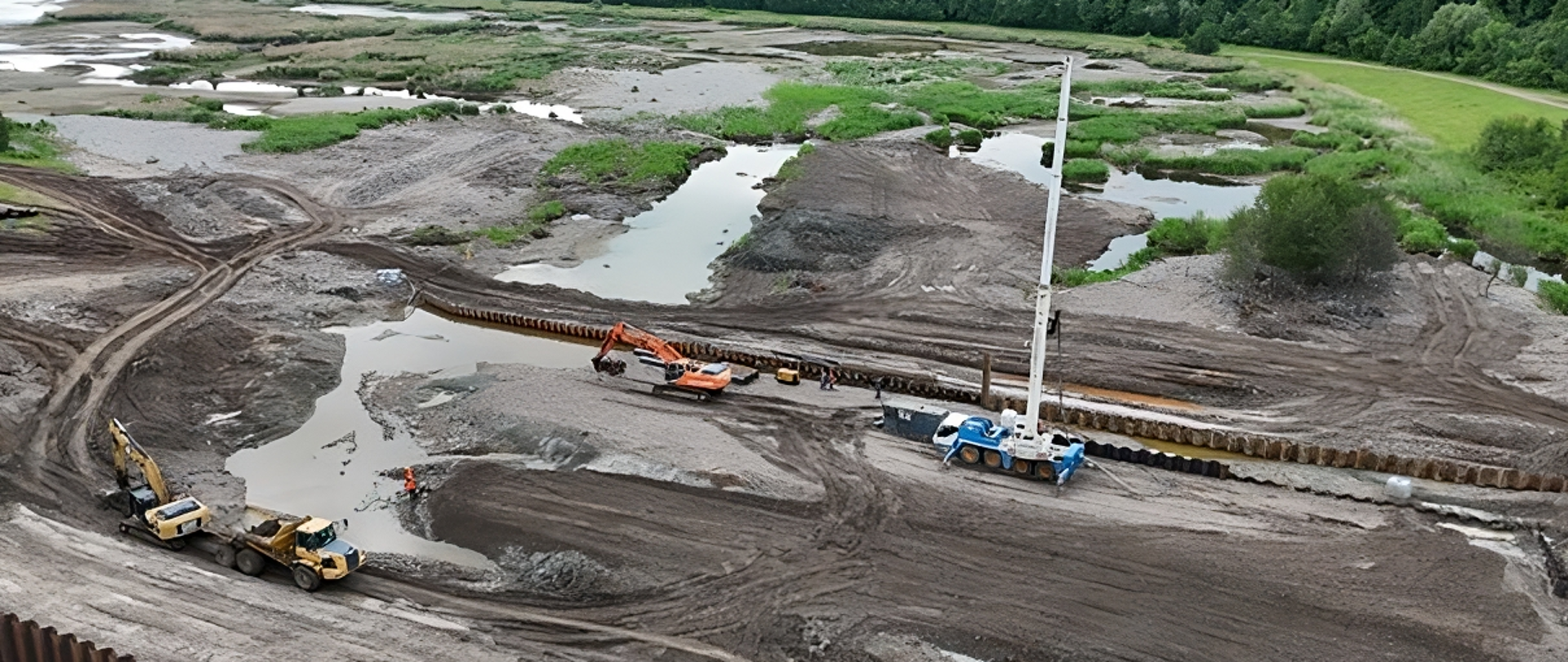

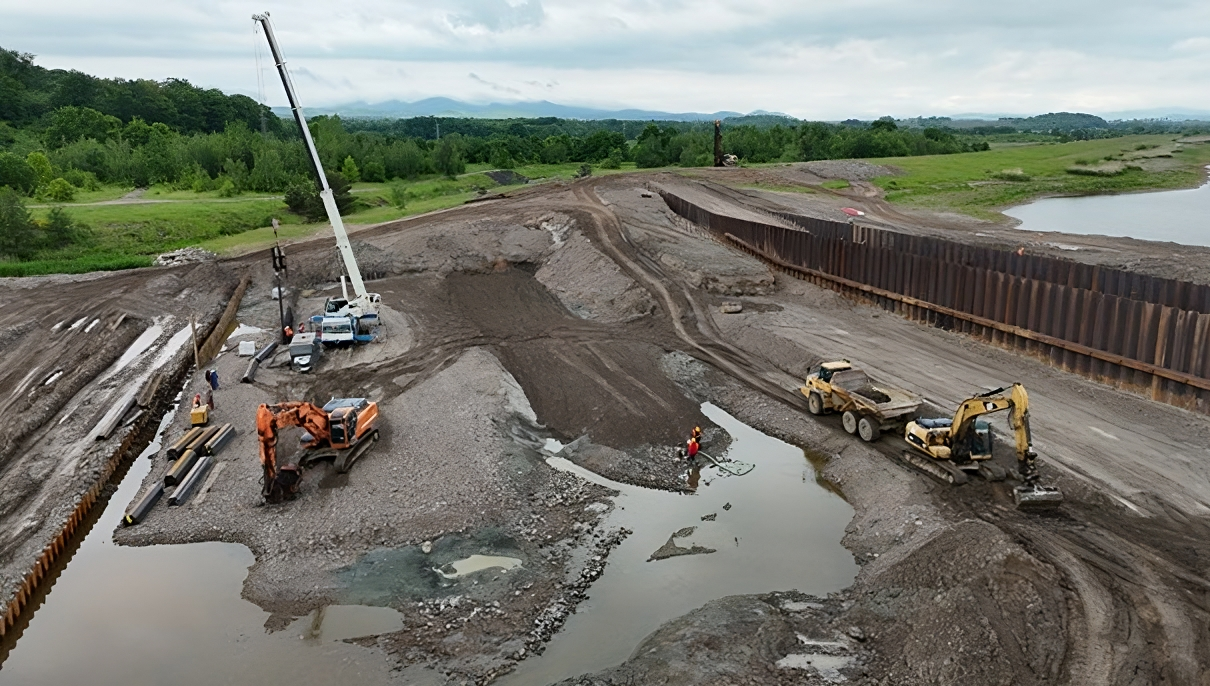

Nadal trwają prace zabezpieczające zbiornik wodny Topola na Nysie Kłodzkiej. Wszelkie działania w obrębie obiektu hydrotechnicznego są wykonywane zgodnie z decyzją Głównego Inspektoratu Nadzoru Budowlanego z 28 kwietnia 2025 roku, w którym nakazano do 30 września 2025 roku wykonanie grodzy budowlanej w czaszy zbiornika zabezpieczającej przed niekontrolowanym przepływem wód ze zbiornika przez strefę zniszczonego przelewu powierzchniowego.
W ubiegłym tygodniu prowadzono roboty związane z usuwaniem odsypiska z kruszywa pochodzącego z uszkodzonych gabionów, czyli elementów budowlanych wzmacniających skarpy lub mury oporowe. Wykonywana jest warstwa stabilizująca i budowa nasypu w dolnym stanowisku zbiornika. Trwa również pogrążanie grodzic ścianki szczelnej, która docelowo zwiększy szczelność konstrukcji. Równolegle prowadzone są prace przy profilowaniu i umacnianiu stanowiska górnej wody z wykorzystaniem kamienia. To sukcesywnie realizowane kroki w kierunku przywrócenia pełnej funkcjonalności obiektu.
Usuwamy skutki powodzi na Białej Lądeckiej i potoku Morawka

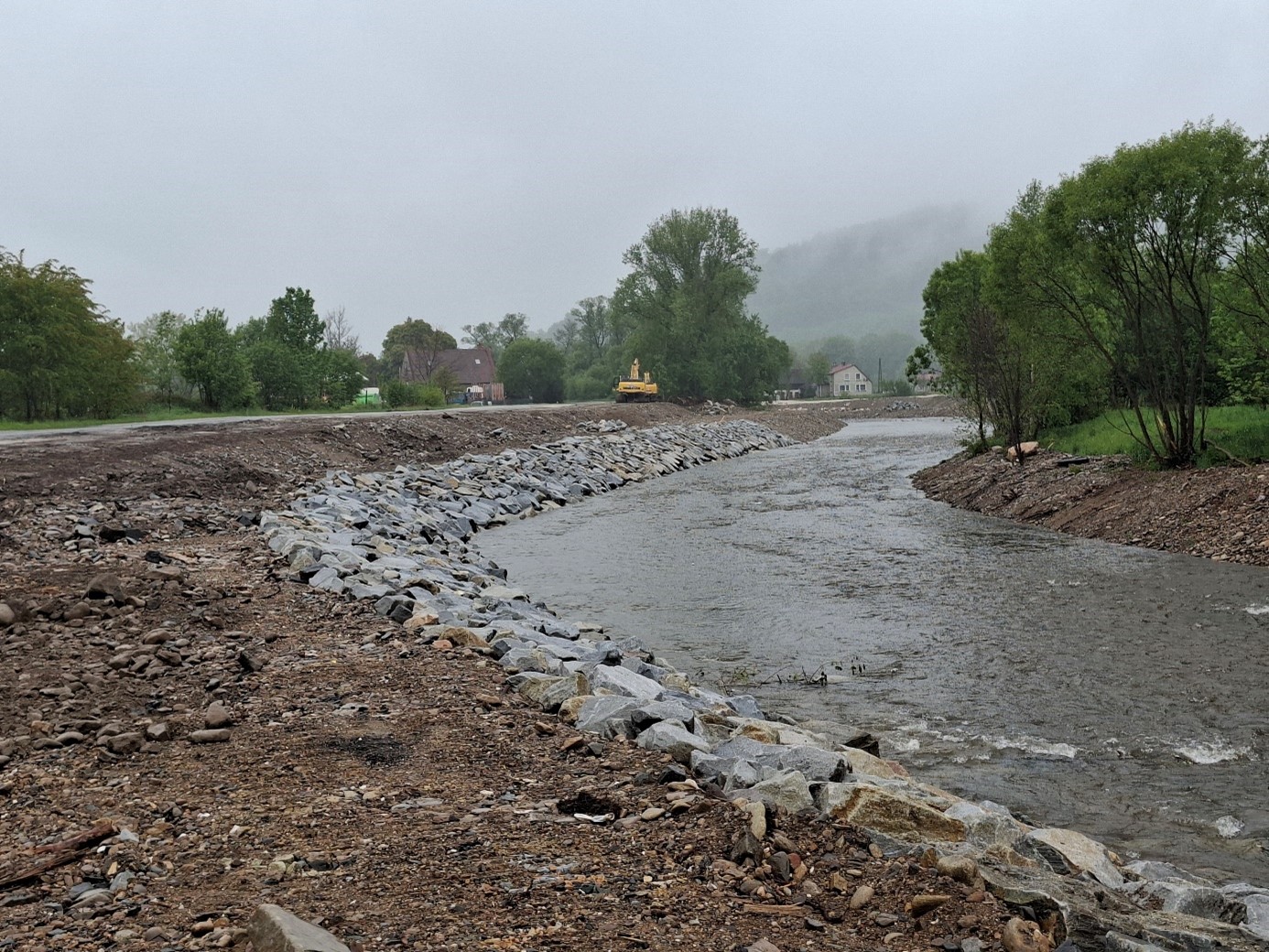

Wody Polskie prowadzą prace zmierzające do przywrócenia przepustowości koryt oraz zabudowy wyrw brzegowych powstałych w wyniku powodzi na rzece Białej Lądeckiej i potoku Morawka w powiecie kłodzkim. Celem jest poprawa bezpieczeństwa mieszkańców i ochrona infrastruktury, zwłaszcza na terenie miast Stronie Śląskie i Lądek-Zdrój. Pierwszy etap dotyczy odcinka rzeki od profilu mostu drogowego w Radochowie do ujścia rzeki w Krosnowicach. Drugi etap obejmuje odcinek rzeki Białej Lądeckiej od przygranicznych Bielic do Radochowa.
Roboty są prowadzone punktowo i obejmują m.in. wykopy, zabezpieczanie wyrw, wykonywanie ubezpieczeń skarp, przewóz materiału, skarpowanie i plantowanie. W ubiegłym tygodniu zakończono zabezpieczanie zabudowanych wyrw rumoszem poprzez zabudowę z kamienia w rejonie Ołdrzychowic Kłodzkich. Zabezpieczono też wyrwy na prawym i lewym brzegu Białej Lądeckiej w Radochowie. Przygotowywany jest materiał do rozpoczęcia prac przy zabezpieczaniu łuku wklęsłego powyżej zamku na skale w Trzebieszowicach – dowóz kamienia i rumosz, które są niezbędne do podniesienia lewego brzegu.

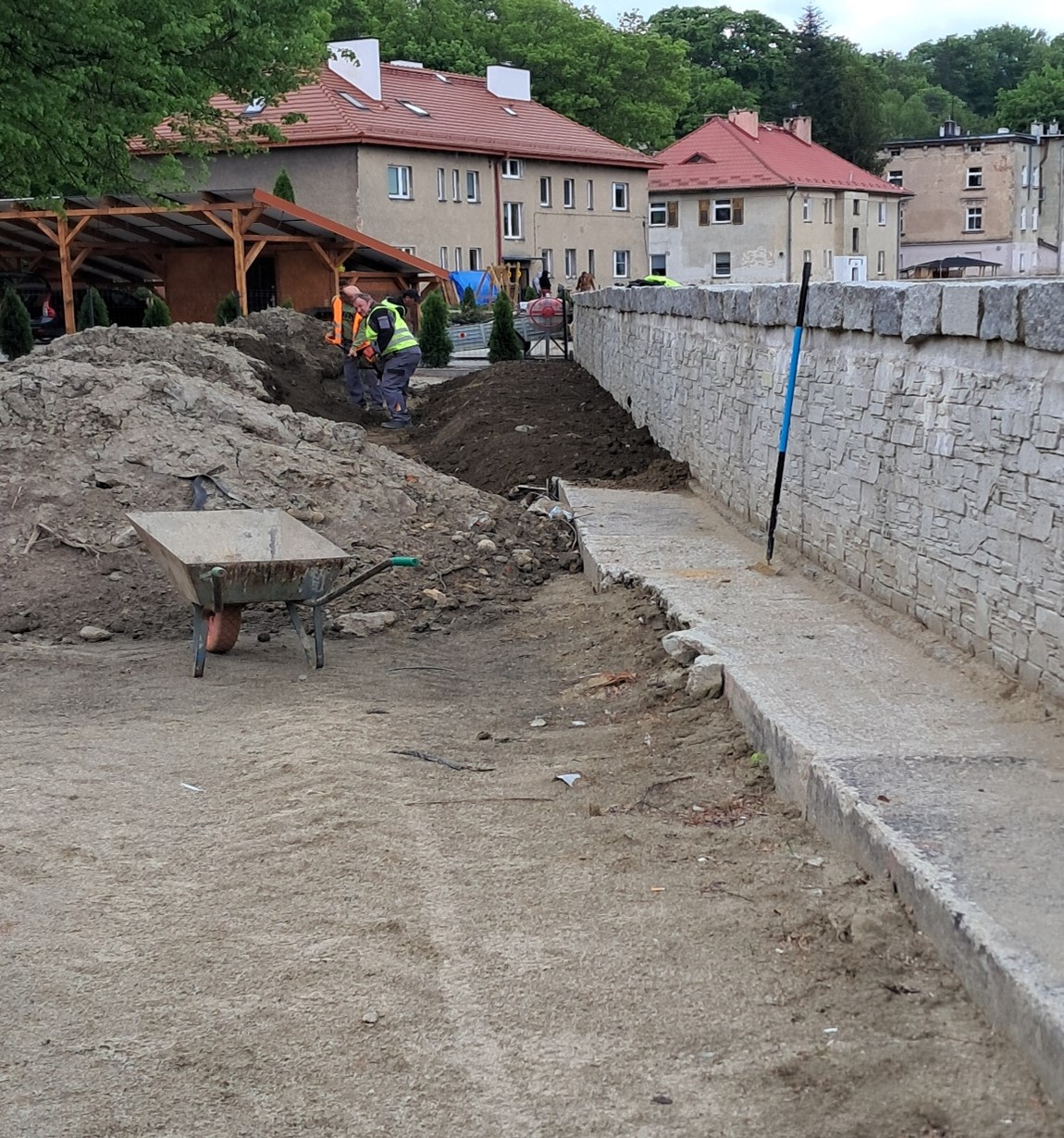

Intensywne roboty popowodziowe prowadzone są w samym Lądku-Zdroju, który szczególnie ucierpiał podczas ubiegłorocznej powodzi. Od jesieni 2023 roku realizowane są tam prace modernizacyjne infrastruktury przeciwpowodziowej. W wyniku przejścia fali powodziowej pierwotny zakres działań został poszerzony o roboty interwencyjne, polegające m.in. na przywróceniu drożności koryt oraz odtworzeniu zniszczonej infrastruktury przeciwpowodziowej i regulacyjnej. W ostatnim czasie rozpoczęto prace budowlane, polegające na naprawie uszkodzonych murów i ubezpieczeń brzegowych poniżej Mostu Złotostockiego w kierunku oczyszczalni ścieków, odbudowie terenów Wyspy Młyńskiej i prawobrzeżnych terenów Wyspy Młyńskiej i prawobrzeżnych terenów powyżej Wyspy od strony ul. Klonowej i ul. Nadbrzeżnej oraz wzmocnieniu murów lewobrzeżnych wzdłuż ul. Kościuszki w obrębie wiaduktu.
Zakończono roboty na górnym odcinku rzeki Biała Lądecka w miejscowości Stary Gierałtów, nadal realizujemy prace w miejscowościach Nowy Gierałtów oraz Bielice. Kontynuowane są roboty na potoku Morawka powyżej zbiornika Stronie Śląskie. Wykonawca prowadzi też na bieżąco prace geodezyjne, kontroluje postęp robót i prowadzi niezbędną dokumentację.
Usuwamy skutki powodzi na Białej Głuchołaskiej
Od początku stycznia trwają również prace polegające na lokalnej odbudowie skarp koryta rzeki Białej Głuchołaskiej. Wykonawca usuwa zatory oraz odsypiska rumoszu skalnego i rumoszu drzewnego w celu przywrócenia właściwej przepustowości koryta rzecznego i naprawy obwałowań, a także oraz innej infrastruktury hydrotechnicznej.
W ostatnim czasie zakończono zabudowę wyrw w wałach przeciwpowodziowych na wysokości miejscowości Przełęk, Nowy Świętów i Bodzanów. Wciąż trwa odbudowa wału przeciwpowodziowego w Głuchołazach, po zakończeniu pogrążania ścianki stalowej rozpoczęto formowanie nasypu wału, umocniono narzutem kamiennym podstawę skarpy. Realizowane są prace naprawcze uszkodzonego muru wałowego i odtworzenie drenażu za murem oporowym w pobliżu wiaduktu kolejowego w Głuchołazach. Kontynuowane jest usuwanie rumoszu drzewnego i udrażnianie koryta od Bodzanowa aż do ujścia rzeki. Według obecnie obowiązującego harmonogramu powinny zakończyć się w II połowie bieżącego roku.
Trwają prace związane z usuwaniem skutków powodzi na rzekach powiatu nyskiego
Od marca tego roku prowadzone są roboty, mające na celu udrożnienie koryt pięciu cieków, dopływów Białej Głuchołaskiej oraz przywrócenie funkcjonalności budowli przeciwpowodziowych zabezpieczających mieszkańców południowo-zachodniej Opolszczyzny.

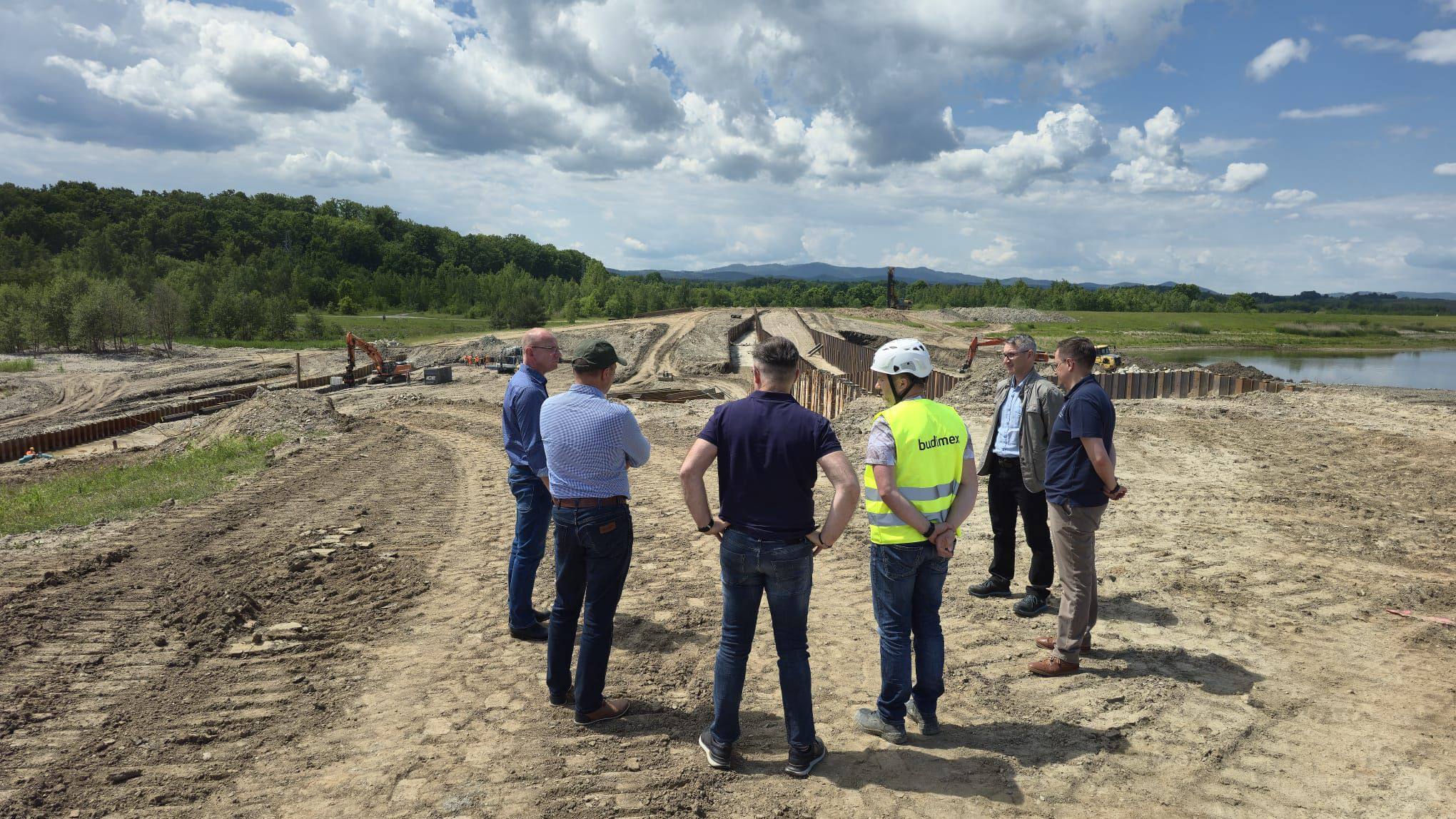

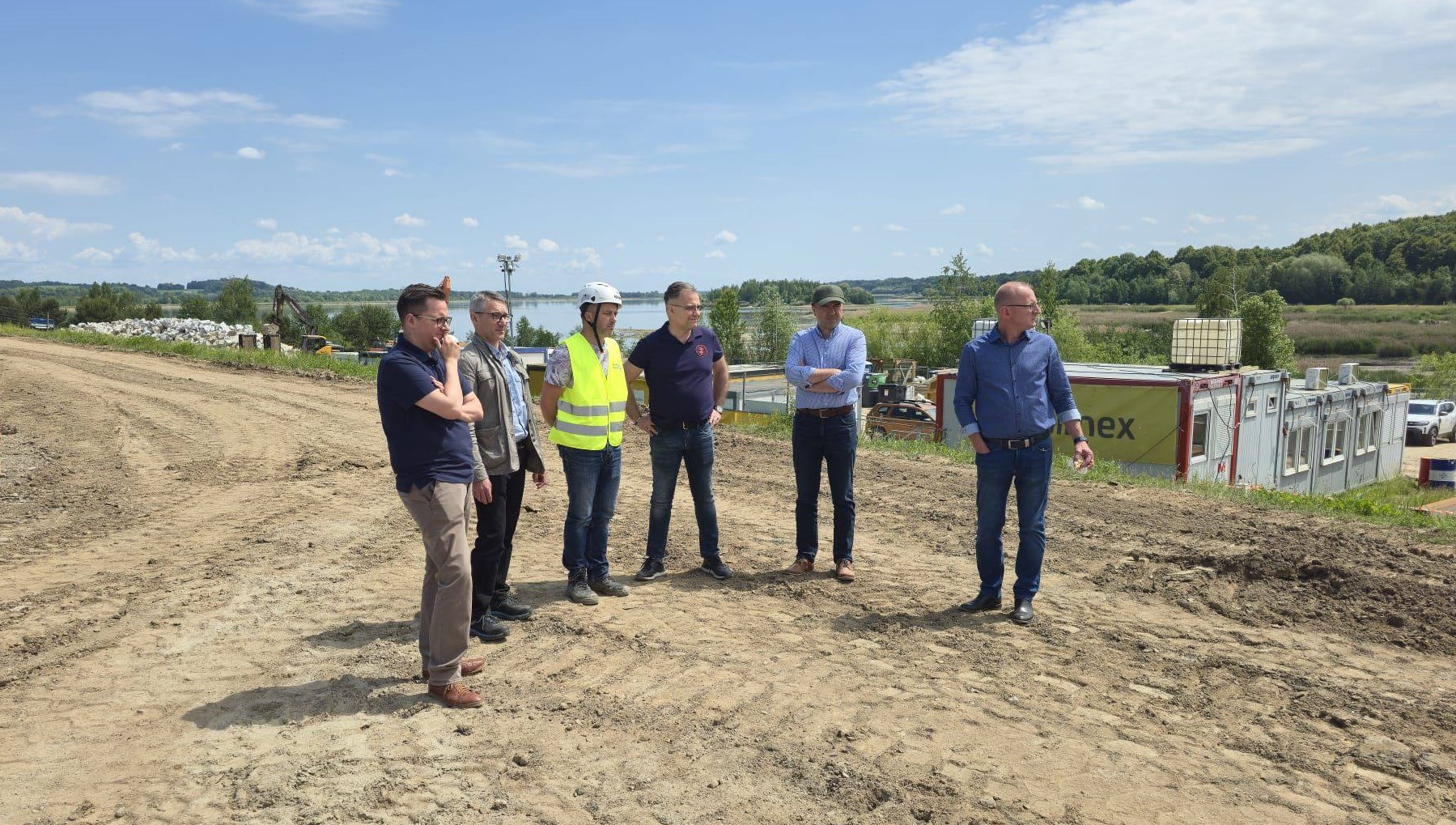

Dokładny zakres prac to efekt spotkań terenowych, prowadzonych przez pracowników Wód Polskich. Przedstawiciele Zarządu Zlewni w Nysie i Nadzoru Wodnego w Otmuchowie wspólnie z sołtysami oraz radnymi miejskimi dokonywali oględzin newralgicznych lokalizacji koryt cieków. W toku rozmów uwzględniono sugestie lokalnej społeczności związane z realizacją prac udrożnieniowych i naprawczych. Głos mieszkańców i władz samorządowych odegrał kluczową rolę w wypracowaniu ostatecznego zakresu działań.
Zadanie jest realizowane w formule zaprojektuj i wybuduj, składa się z 5 części. Prace przebiegają zgodnie z harmonogramem, a ich koniec jest przewidywany w IV kwartale tego roku.
- Część I – Udrożnienie koryta Bodzanowskiego Potoku od m. Rudawa do ujścia do rz. Biała Głuchołaska na odcinku 2,9 km. Prace na potoku Bodzanowskim rozpoczęły się od ujścia do rzeki Biała Głuchołaska w miejscowości Nowy Świętów i postępują sukcesywnie w kierunku Rudawy. Obecnie oczyszczony z roślinności i udrożniony został odcinek na długości blisko 2,1 km. Oczyszczone z nanosów zostały płyty ażurowe stanowiące umocnienie skarp potoku w jego dolnej części.
- Część II – Udrożnienie koryta rzeki Mora od granicy Polski do ujścia do rz. Biała Głuchołaska. Zadanie jest realizowane w zakresie odtworzenia skarp koryta rzeki, przywrócenia przepustowości koryta rzeki, usunięcia zatorów i odsypisk rumoszu skalnego i drzewnego, remontu zabudowy regulacyjnej, w tym murów oporowych czy progów wodnych oraz uprzątnięcia nieruchomości na odcinku 15,9 km. Prace rozpoczęły się od ujścia rzeki Mora do rzeki Biała Głuchołaska w miejscowości Morów i postępują w kierunku Iławy. Oczyszczony z roślinności i udrożniony został odcinek na długości 3,8 km.
- Część III – Udrożnienie koryta potoku Gierałcicki. Zadanie jest realizowane w zakresie odtworzenia skarp koryta rzeki, przywrócenia przepustowości koryta rzeki, usunięcia zatorów i odsypisk rumoszu skalnego i drzewnego, remontu zabudowy regulacyjnej, jak mury oporowe, progi wodne oraz uprzątnięcia gruntów na odcinku 6,7 km. Na chwilę obecną udrożniono odcinek na długości 600 m.
- Część IV – Udrożnienie koryta cieku Oleśnica (ciek Graniczny). Zadanie jest realizowane w zakresie odtworzenia skarp koryta rzeki, przywrócenia przepustowości koryta rzeki, usunięcia zatorów i odsypisk rumoszu skalnego i drzewnego, remontu zabudowy regulacyjnej, jak mury oporowe, progi wodne oraz uprzątnięcia gruntów na odcinku 4,7 km. Trwa oczyszczanie skarp rzeki z krzewów i drzew. Prace wykonują dwie ekipy równocześnie, a materiał z wycinki jest zrąbkowany na miejscu. Jednocześnie trwa odbudowa ściany oporowej jazu i usuwanie rumoszu rzecznego.
- Część V – Udrożnienie koryta rzeki Głuchołazki (Starynka). To zadanie jest realizowane w zakresie odtworzenia skarp koryta rzeki, przywrócenia przepustowości koryta rzeki, usunięcia zatorów i odsypisk rumoszu skalnego i drzewnego, remont zabudowy regulacyjnej, jak mury oporowe i progi wodne oraz uprzątnięcia gruntów na odcinku 6,2 km. Dotychczas usunięto nanosy rzeczne na odcinku 450 m. Trwają prace odtworzeniowe umocnień brzegowych – układanie płyt ażurowych.
Prace porządkowe i interwencyjne wzdłuż Nysy Kłodzkiej
Od kwietnia tego roku trwają wzmożone prace porządkowe w obrębie koryta rzeki Nysa Kłodzka. Ubiegłoroczna wielka woda przyniosła nie tylko zniszczenia, ale naniosła też wiele elementów, mogących potencjalnie stanowić barierę dla swobodnego przepływu wód. Jest to zarówno zbutwiała roślinność, ale również odpady pozostawione przez człowieka.
Szeroko zakrojone działania obejmują zbieranie śmieci naniesionych przez wodę i usuwanie posuszu roślinnego, czyli obumarłych, połamanych drzew, gałęzi i konarów, które mogą zagrażać drożności rzeki. Odpady są odpowiednio segregowane i przekazywane do utylizacji, zgodnie z obowiązującymi standardami ochrony środowiska. Zadanie realizowane jest na odcinku Nysy Kłodzkiej od miejscowości Bardo w górę rzeki.
Równocześnie trwają prace interwencyjne wzdłuż Nysy Kłodzkiej na odcinku od ujścia Białej Lądeckiej do ujścia potoku Pławna. Polegają one na usunięciu w korycie rzeki oraz po obu stronach rzeki zalegającego rumoszu drzewnego i śmieci komunalnych naniesionych przez wody powodziowe. W ostatnich tygodniach prace koncentrowały się na usunięciu rumoszu i karpin z koryta, wycince uszkodzonych drzew oraz posprzątanie śmieci komunalnych i wywóz zebranego materiału na miejsce składowania.
109 mln zł z rezerwy celowej zostaną przeznaczone na usuwanie skutków powodzi
Rząd przeznaczył kolejne 109 mln zł na usuwanie skutków wrześniowej powodzi. Środki te umożliwią zadań, obejmujących m.in. naprawę wałów, oczyszczanie koryt rzek i modernizację zbiorników retencyjnych. To kolejna transza wsparcia. Łączna kwota rządowego wsparcia dla Wód Polskich to blisko 300 mln zł.
Wsparcie finansowe pozwoli na realizację 182 zadań w obrębie cieków i zbiorników wodnych na obszarze RZGW we Wrocławiu, na których szkody wyrządziła wielka woda. Wśród zaplanowanych znajdują się działania między innymi na terenie województwa dolnośląskiego i opolskiego.
Środki z rezerwy celowej zostaną przeznaczone na przeprowadzenie licznych prac na obszarach szczególnie dotkniętych przez ubiegłoroczną powódź, w tym w zlewni Nysy Kłodzkiej. W ostatnim czasie ogłoszono postępowania przetargowe, mające na celu wyłonienie wykonawcy, który zrealizuje prace udrożnieniowe i naprawcze w korycie samej Nysy Kłodzkiej, a także wielu mniejszych cieków, takich jak Pławna, Włodzica, Sokolec, Bogoryja, Wilczka, Waliszowska Woda, Węża, Zatoka czy Budzówka.
Wraz z zapewnieniem finansowania Wody Polskie sukcesywnie uruchamiają kolejne postępowania dotyczące wyboru wykonawców przedmiotowych zadań w oparciu o przepisy ustawy Prawo zamówień publicznych. Wszystkie spośród uwzględnionych zadań zakończą się w 2025 roku. Niezmiennie priorytetem dla Wód Polskich pozostaje bezpieczeństwo mieszkańców oraz dążenie do wzmocnienia ochrony przeciwpowodziowej.
