Stop powodzi! Wrocławskie Wody Polskie kontynuują szeroko zakrojone prace w zlewni Nysy Kłodzkiej

03.03.2025

W wielu lokalizacjach zlewni rzeki Nysy Kłodzkiej Wody Polskie Regionalny Zarząd Gospodarki Wodnej we Wrocławiu prowadzą obecnie roboty związane z usuwaniem skutków ubiegłorocznej powodzi i zabezpieczaniem obiektów hydrotechnicznych oraz koryt rzecznych. Takie intensywne prace odbywają się aktualnie w obrębie zbiornika Stronie Śląskie, zbiornika Topola, a także na rzece Białej Głuchołaskiej, na rzece Białej Lądeckiej i na potoku Morawka.

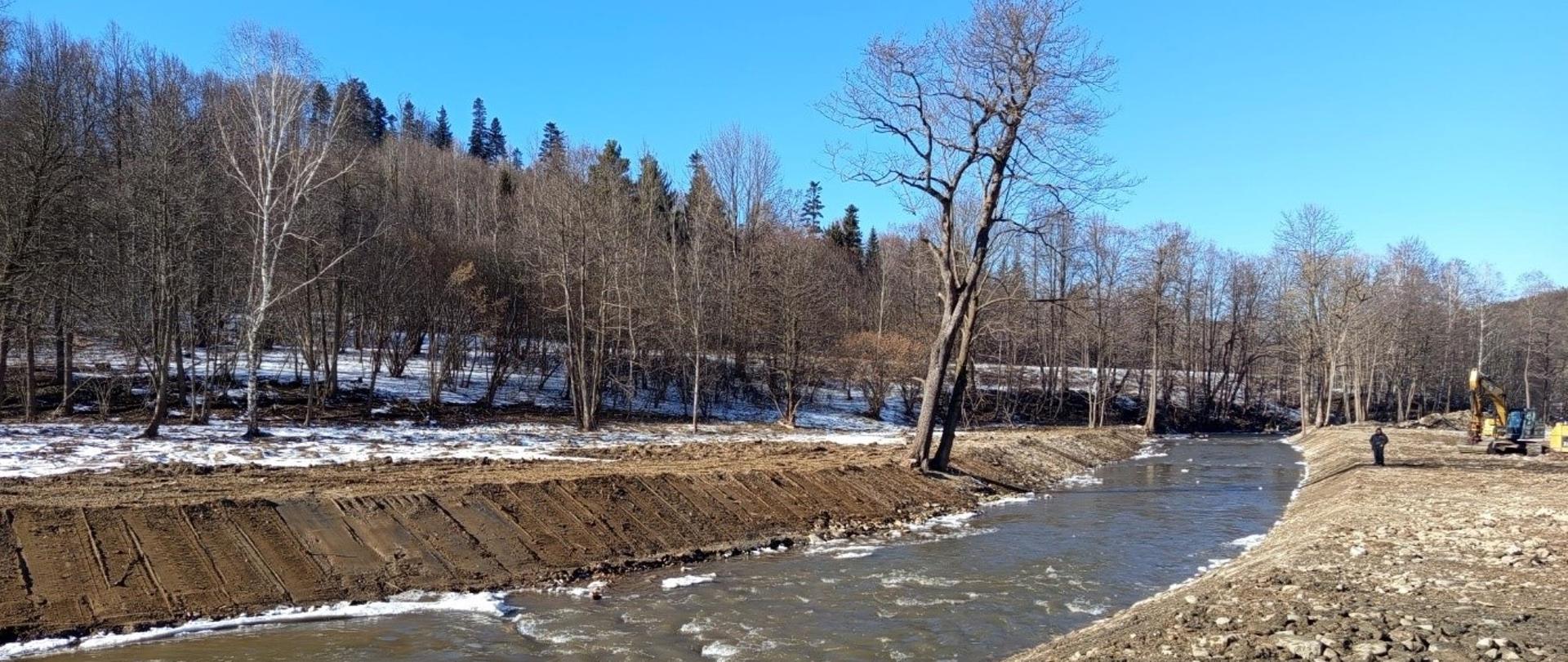

Lokalne przywrócenie przepustowości koryt oraz zabudowa wyrw brzegowych powstałych w wyniku powodzi na odcinku rzeki Białej Lądeckiej od profilu mostu drogowego w miejscowości Bielice do profilu mostu drogowego w Radochowie oraz na potoku Morawka.

Wszelkie działania są prowadzone zgodnie z potrzebami lokalnego samorządu i w odpowiedzi na oczekiwania miejscowej społeczności oraz w porozumieniu z władzami poszczególnych gmin.

Suchy zbiornik przeciwpowodziowy Stronie Śląskie na potoku Morawka

Zgodnie z harmonogramem przebiegają prace zabezpieczające zbiornik Stronie Śląskie na potoku Morawka, które rozpoczęły się pod koniec stycznia tego roku. Pomimo trudnych warunków atmosferycznych wykonawca prowadzi roboty, które powinny zostać zakończone wiosną.

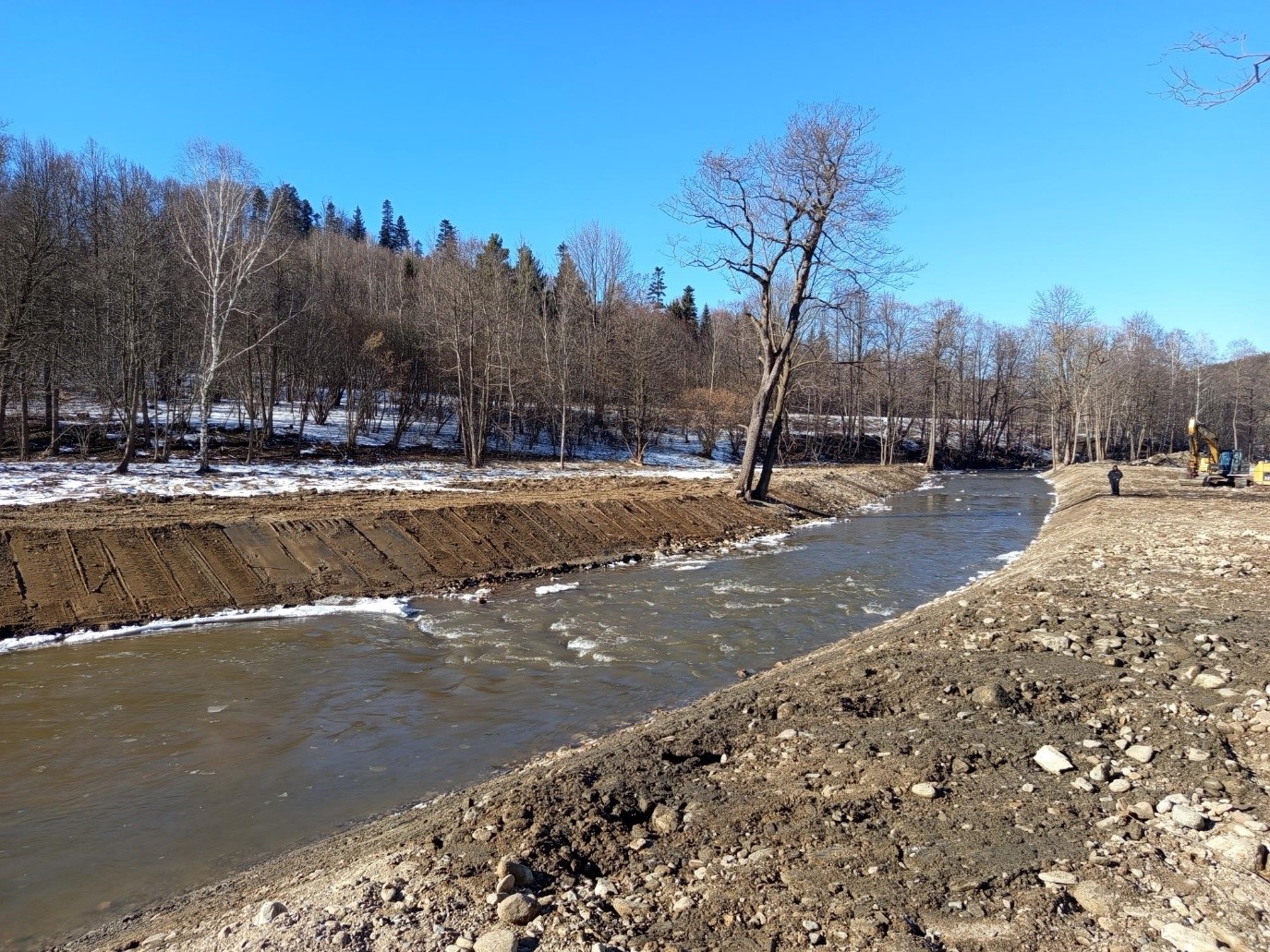

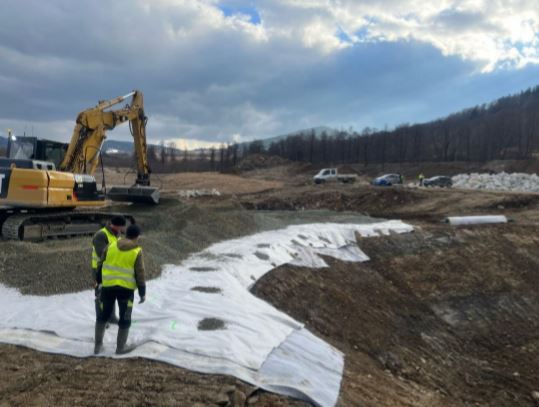

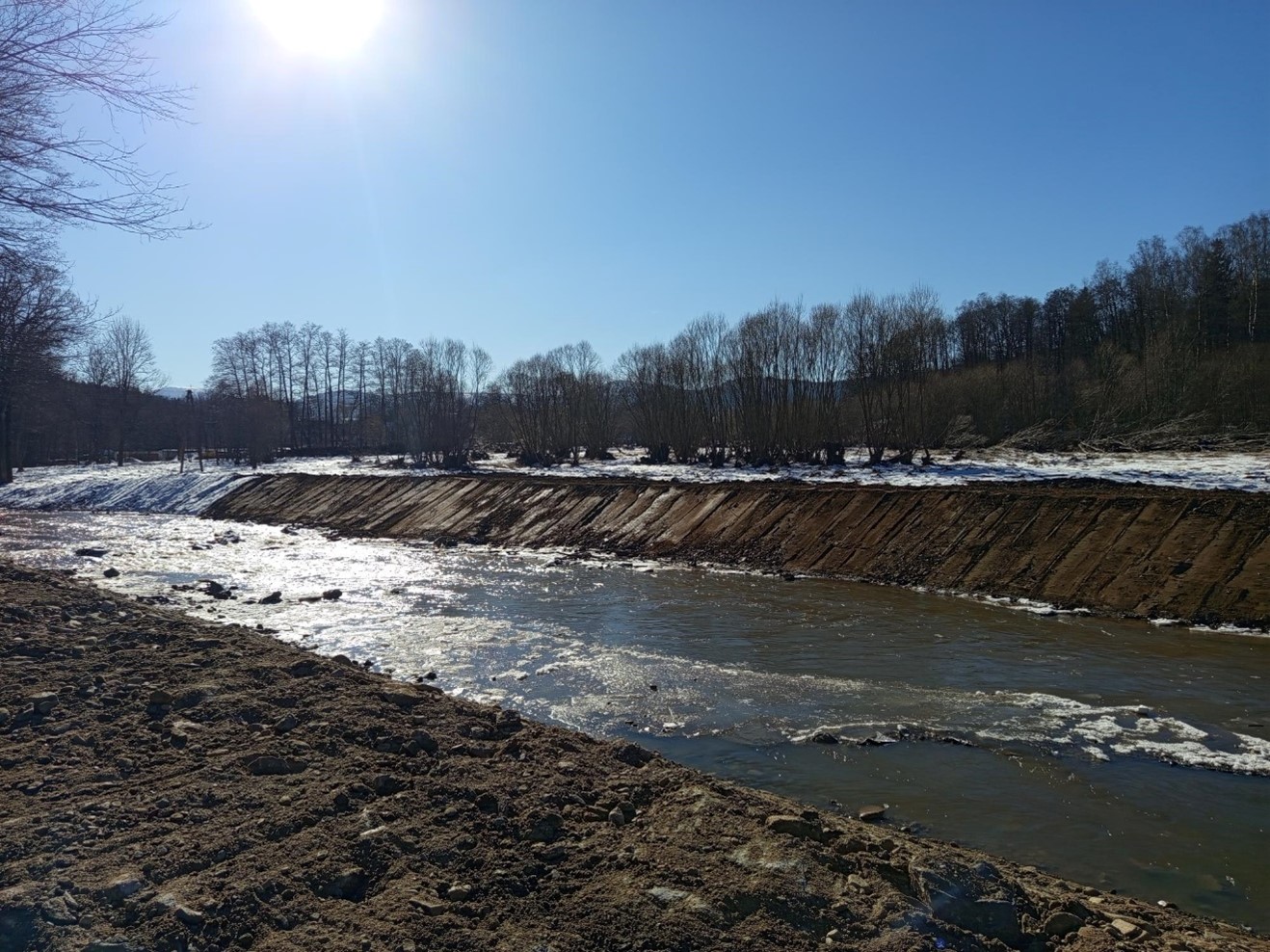

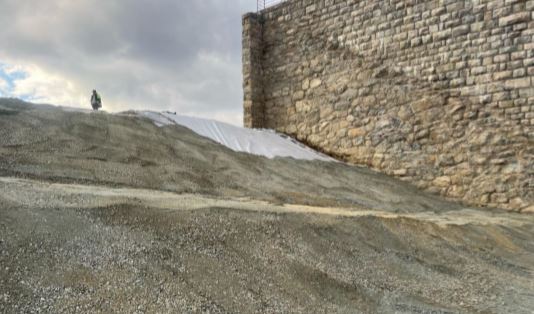

Mimo zimowej pogody i ujemnych temperatur nieustannie trwają prace przy zabezpieczaniu uszkodzonego suchego zbiornik przeciwpowodziowego w Stroniu Śląskim. W ostatnim tygodniu lutego roboty budowlane koncentrowały się na dostawach kamienia hydrotechnicznego oraz kruszywa na obsypkę bentomaty oraz wykonywaniu wykopu pod ubezpieczenie kamienne, a także układaniu bentomaty wraz z warstwą ochronną z geowłókniny i z kruszywa.

Działania obejmowały także kształtowanie nasypów pod konstrukcję grodzy oraz profilowaniu trasy bocznego przelewu stokowego do koryta potoku Morawka. Na miejscu cały czas pracuje ciężki sprzęt wraz z obsługą - koparki, wozidła, ładowarki, spycharki, wywrotki, ciągniki siodłowe oraz walec. Warto podkreślić, że prace są realizowane na podstawie decyzji Głównego Inspektora Nadzoru Budowlanego z 13 stycznia 2025 roku.

Zbiornik wodny Topola na Nysie Kłodzkiej

Wody Polskie we Wrocławiu prowadzą też prace związane z zabezpieczeniem zbiornika przeciwpowodziowego Topola na Nysie Kłodzkiej na granicy województw dolnośląskiego i opolskiego, po tym jak we wrześniu w czasie powodzi z powodu naporu olbrzymiej ilości wody uszkodzeniu uległ przelew powierzchniowy na tym obiekcie z 2003 roku.

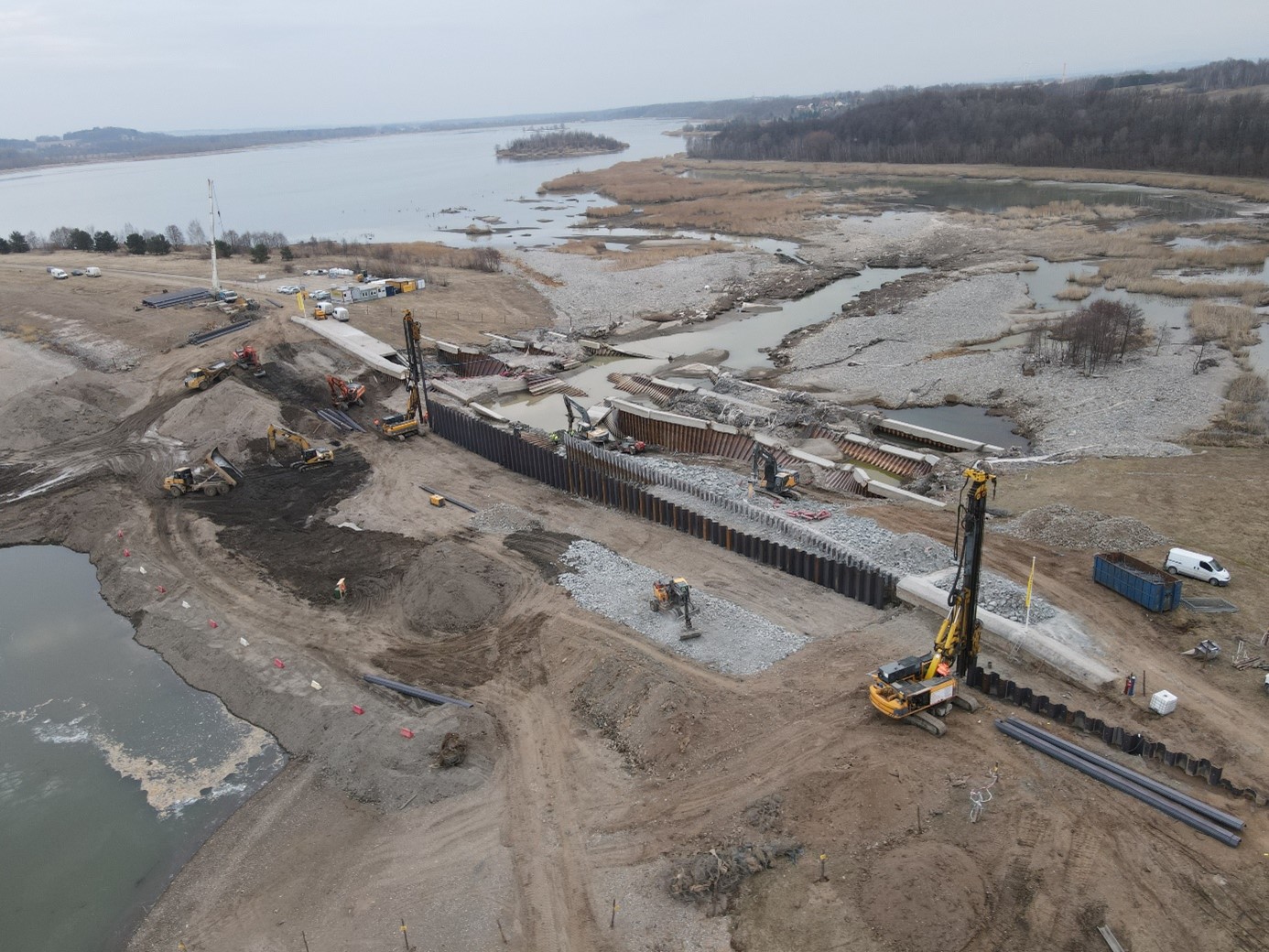

W ostatnim tygodniu lutego wykonano platformę technologiczną oraz grodzę technologiczną wraz z uszczelnieniem strony odwodnej materiałem spoistym, a także nasyp pod platformę roboczą. Ponadto dokonano rozbiórki oczepu żelbetowego na uszkodzonym przelewie awaryjnym. Wykonawca zrealizował wykop w istniejącym korpusie budowli hydrotechnicznej na potrzeby montażu grodzic. Dodatkowo kontynuowano rozbiórkę gabionów od strony Kozielna oraz pogrążanie grodzic stalowej ścianki szczelnej. Na miejscu cały czas pracuje ciężki sprzęt wraz z obsługą – koparki, palownice, dźwigi, wozidła i walec oraz podnośnik koszowy.

Działania w obrębie obiektu hydrotechnicznego są wykonywane zgodnie z decyzją Dolnośląskiego Wojewódzkiego Inspektoratu Nadzoru Budowlanego z 28 listopada 2024 roku, w którym nakazano do 1 czerwca 2025 roku wykonanie grodzy budowlanej w czaszy zbiornika zabezpieczającej przed niekontrolowanym przepływem wód ze zbiornika przez strefę zniszczonego przelewu powierzchniowego.

Rzeka Biała Głuchołaska

Na zlecenie Wód Polskich Regionalnego Zarządu Gospodarki Wodnej we Wrocławiu od początku stycznia trwają również intensywne prace polegające między innymi na odbudowie skarp koryta rzeki, usunięcie zatorów oraz odsypisk rumoszu skalnego i rumoszu drzewnego w celu przywrócenia właściwej przepustowości koryta rzecznego i naprawie obwałowań, oraz innej infrastruktury hydrotechnicznej. Roboty prowadzone są mimo okresowo ujemnych temperatur panujących w tym regionie Opolszczyzny.

W ramach zadania pod nazwą "Usunięcie lokalnych szkód powodziowych na rzece Biała Głuchołaska w km 0+000 ÷ 23+800" wykonawca w ostatnim tygodniu lutego nadal odtwarzał przegrodę przeciwfiltracyjną wału prawego, zajmował się formowaniem skarp po udrożnieniu, likwidacją podmycia skarp nasypu kolejowego i drogi gminnej oraz odbudową rozmytego brzegu przy ogrodach działkowych. W toku są także pozostałe roboty udrażniające koryto rzeczne oraz wywóz rumoszu drzewnego.

W samych Głuchołazach wraz z ekipami budowlanymi pracuje obecnie ciężki sprzęt - koparki podsiębierne, wozidła, koparka z wibromłotem, samochody samowyładowcze oraz zestaw do usuwania rumoszu drzewnego. Według obecnie obowiązującego harmonogramu prace powinny zakończyć się do sierpnia bieżącego roku. Ich wartość to niemal 21 mln złotych.

Rzeka Biała Lądecka

Wody Polskie prowadzą prace zmierzające do przywrócenia przepustowości koryt oraz zabudowy wyrw brzegowych na rzece Białej Lądeckiej i potoku Morawka w powiecie kłodzkim. Celem prac jest poprawa bezpieczeństwa mieszkańców i ochrona infrastruktury, zwłaszcza na terenie miast Stronie Śląskie i Lądek-Zdrój. Dwuetapowe prace o wartości 21 mln zł, na odcinkach o łącznej długości 42 kilometrów, zakończą się do połowy 2025 roku.

Pierwszy etap dotyczy odcinka rzeki od profilu mostu drogowego w Radochowie do ujścia rzeki w Krosnowicach na długości 14 km. Drugi etap obejmuje odcinek rzeki Białej Lądeckiej od przygranicznych Bielic do Radochowa o łącznej długości 28 km. Celem jest przywrócenie przepustowości koryta oraz zabudowa wyrw brzegowych powstałych w wyniku powodzi. Pomoże to zwiększyć bezpieczeństwo mieszkańców i ochronę infrastruktury.

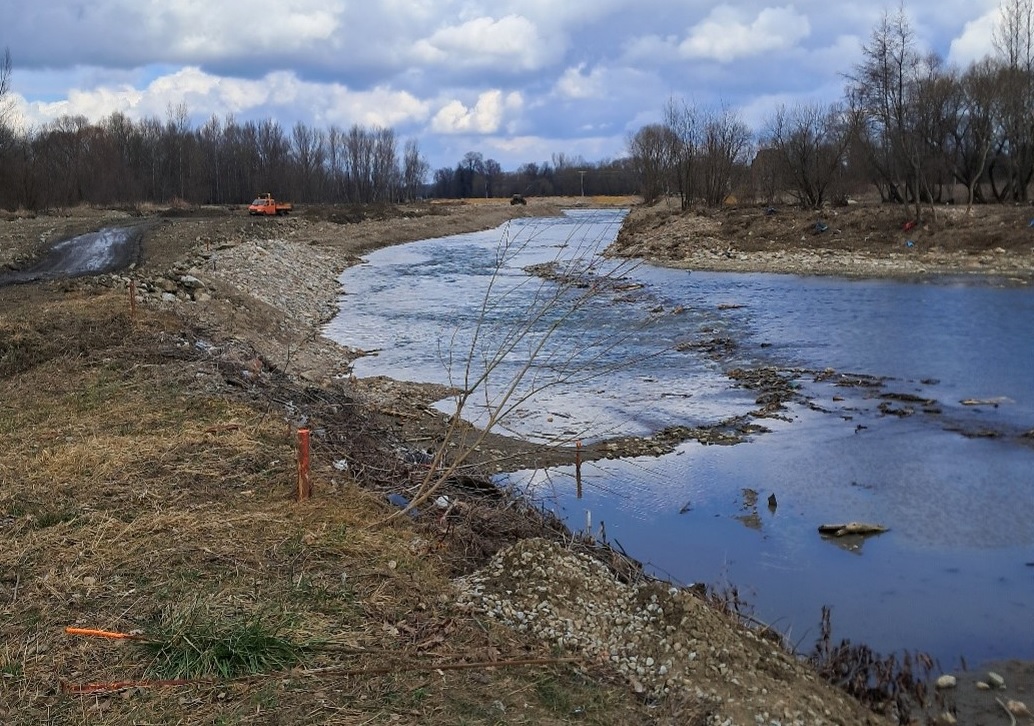

Wykonawca realizuje działania w zakresie wykopów, przewozu materiału, zasypywania wyrw, formowania skarp oraz plantowania i wyrównania lub modyfikacji ukształtowania powierzchni gruntu czy zabudowy ubezpieczeń brzegowych. Na bieżąco prowadzone są pomiary geodezyjne, które odzwierciedlają rzeczywisty stan wykonanych robót oraz wizje terenowe. Obecnie prace realizowane są przez 4 koparki, 2 wozidła oraz ekipy obsługujące ciężki sprzęt. Zakończono prace od mostu w Radochowie w górę rzeki do oczyszczalni ścieków, czyli na odcinku o długości 2,5 kilometrów.

Warto przypomnieć, że to kolejne prace realizowane na tych ciekach. W grudniu 2024 zakończyliśmy zadania dotyczące wydobycia i usunięcia rumoszu drzewnego z koryta rzeki Białej Lądeckiej i potoku Morawka na odcinku o łącznej długości 42 kilometrów. Celem prac było przywrócenie koryta rzecznego i jego otoczenia do stanu umożliwiającego swobodny przepływ wody oraz zabezpieczenie terenu przed dalszymi szkodami na skutek niebezpiecznego podpiętrzenia wód.

Potok Wilczka

W Wodach Polskich Regionalnym Zarządzie Gospodarki Wodnej we Wrocławiu trwają działania zmierzające do usunięcia szkód powodziowych na potoku Wilczka w obrębie Wilkanowa w gminie Bystrzyca Kłodzka. Prace udrożnieniowe w tej miejscowości Ziemi Kłodzkiej rozpoczęto w IV kwartale 2024 i będą one kontynuowane w roku 2025, niezwłocznie po zatwierdzeniu środków finansowych na te roboty.

W zakresie zadań przewidzianych do realizacji w 2025 roku, w Wodach Polskich RZGW we Wrocławiu, po przeprowadzonej inwentaryzacji szkód, znajduje się udrożnienie oraz remont umocnień koryta potoku Wilczka km 8+640 - 8+970 w miejscowości Wilkanów w zachodniej części wsi.

Prace polegać będą na przeprowadzeniu robót ziemnych związanych z udrożnieniem koryta oraz wycince drzew zagrażających bezpieczeństwu. Wykonany zostanie również remont zniszczonych umocnień brzegowych, w tym murów regulacyjnych i okładzin kamiennych w skarpach oraz umocnień dennych. Podobne prace w tej samej miejscowości wykonane zostaną w km 4+965 tego cieku we wschodniej części wsi.

Należy podkreślić, że w styczniu tego roku służby Wód Polskich wykonały już pierwsze pilne roboty w miejscowości Wilkanów na wysokości posesji 216, 217, 217A, gdzie zostały zrealizowane prace udrożnieniowe koryta potoku Wilczka w celu uzyskania wymaganej przepustowości na długości 100 metrów. Zabudowana została między innymi wyrwa brzegowa w obrębie budynków mieszkalnych z urobku gruntowego pozyskanego na miejscu. Ponadto usunięto z koryta zniszczone elementy umocnień w celu przywrócenia drożności i sprawności koryta. Przeprowadzone działania w tym rejonie nie są jednak wciąż wystarczające.

Dodatkowo do tej pory wykonano również roboty udrożnieniowe mające na celu usunięcie rumoszu skalnego z koryta potoku Wilczka na odcinku poniżej zapory w rejonie ulicy Wojska Polskiego w Międzygórzu. W planach na ten rok do realizacji są jeszcze prace udrażniające koryto Wilczki w rejonie ulicy Pocztowej w Międzygórzu.

Równocześnie w Wodach Polskich trwają przygotowania do generalnego remontu zbiornika Międzygórze na potoku Wilczka położonego powyżej Wilkanowa. W ramach tego zrealizowane zostaną też prace na 600-metrowym odcinku potoku Wilczka od zapory w dół rzeki do miejscowego mostu.
