Zaawansowane prace na rzecz usuwania skutków powodzi na terenie wrocławskich Wód Polskich

17.10.2025

Wody Polskie prowadzą intensywne prace dotyczące usuwania skutków powodzi z września 2024 r. w południowej części województwa dolnośląskiego oraz opolskiego. Celem działań jest odbudowa infrastruktury hydrotechnicznej, zwiększenie bezpieczeństwa mieszkańców oraz przygotowanie terenów na przyszłe wezbrania wód. Realizacja zadań odbywa się we współpracy z samorządami, które aktywnie wspierają proces usuwania skutków powodzi. Równolegle Wody Polskie prowadzą duże inwestycje przeciwpowodziowe, które służą poprawie bezpieczeństwa regionu.

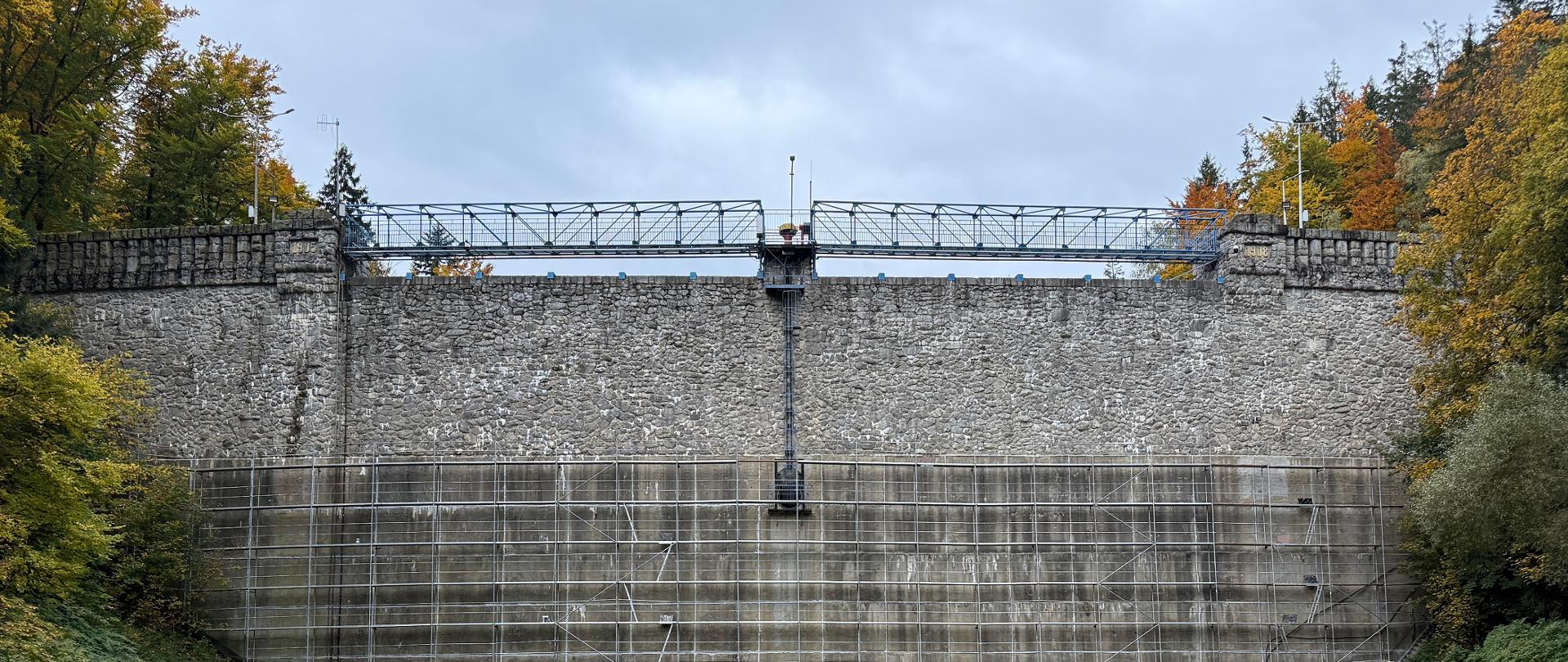

Zapora zbiornika Międzygórze.

Zaawansowane prace przeciwpowodziowe na Ziemi Kłodzkiej

W Lądku Zdroju dobiegają końca prace prowadzone na rzece Białej Lądeckiej. Ich celem jest usunięcie skutków ubiegłorocznej powodzi, przywrócenie drożności koryta rzeki, wzmocnienie i zabezpieczenie uszkodzonych odcinków infrastruktury przeciwpowodziowej oraz przygotowanie terenu na wypadek przyszłych wezbrań.

Zakres robót obejmuje odbudowę i reprofilację murów oporowych, odtwarzanie umocnień brzegowych oraz wykonanie narzutu kamiennego. Kolejnym etapem prac jest montaż balustrad przy murze brzegowym, których zadaniem jest nie tylko zwiększenie poziomu bezpieczeństwa w przestrzeni publicznej, ale również harmonijne wpisanie się w estetykę historycznej zabudowy miasta.

Realizacja prac na Białej Lądeckiej jest efektem dobrej współpracy Wód Polskich z lokalnym samorządem, co umożliwia sprawne wdrażanie kolejnych etapów robót. Wszystkie działania prowadzone są zgodnie z wytycznymi Regionalnej Dyrekcji Ochrony Środowiska we Wrocławiu, co zapewnia, że odbudowa nie tylko poprawia bezpieczeństwo mieszkańców, ale również odbywa się z pełnym poszanowaniem dla środowiska naturalnego. Wody Polskie realizują prace z należytą dbałością o walory architektoniczne Lądka Zdroju.

W Stroniu Śląskim postępują intensywne prace związane z odtworzeniem narzutu kamiennego na potoku Morawka. Odbudowa umocnień to realne zwiększenie bezpieczeństwa mieszkańców i ich domów. Stabilny narzut kamienny ograniczy ryzyko erozji i pozwoli sprawniej odprowadzać wody wezbraniowe. Zadanie jest efektem porozumienia zawartego pomiędzy Wodami Polskimi a miastem Stronie Śląskie. Dzięki partnerskiej współpracy możliwa jest sprawna realizacja działań, które chronią społeczność lokalną i minimalizują skutki gwałtownych zjawisk pogodowych.

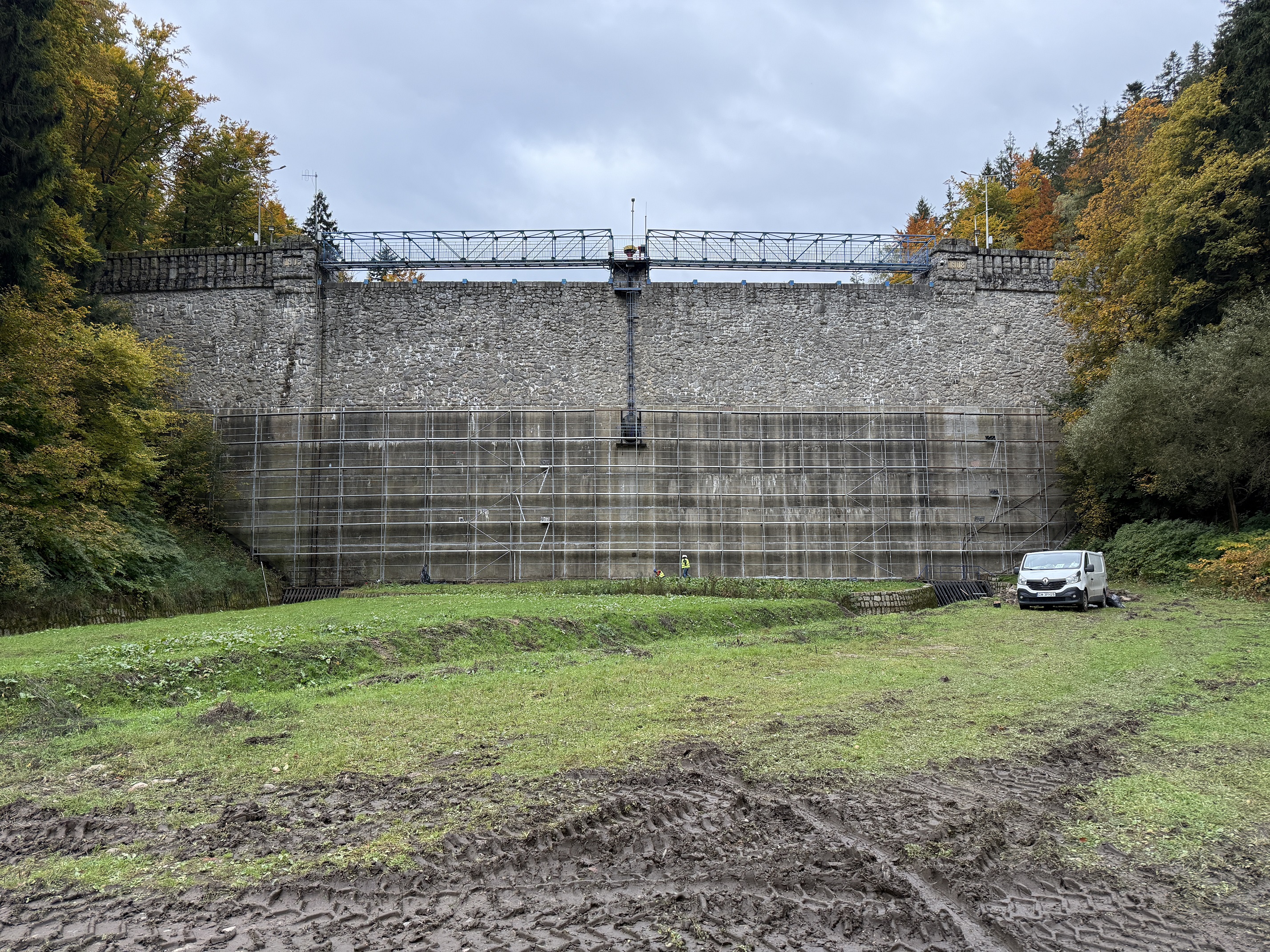

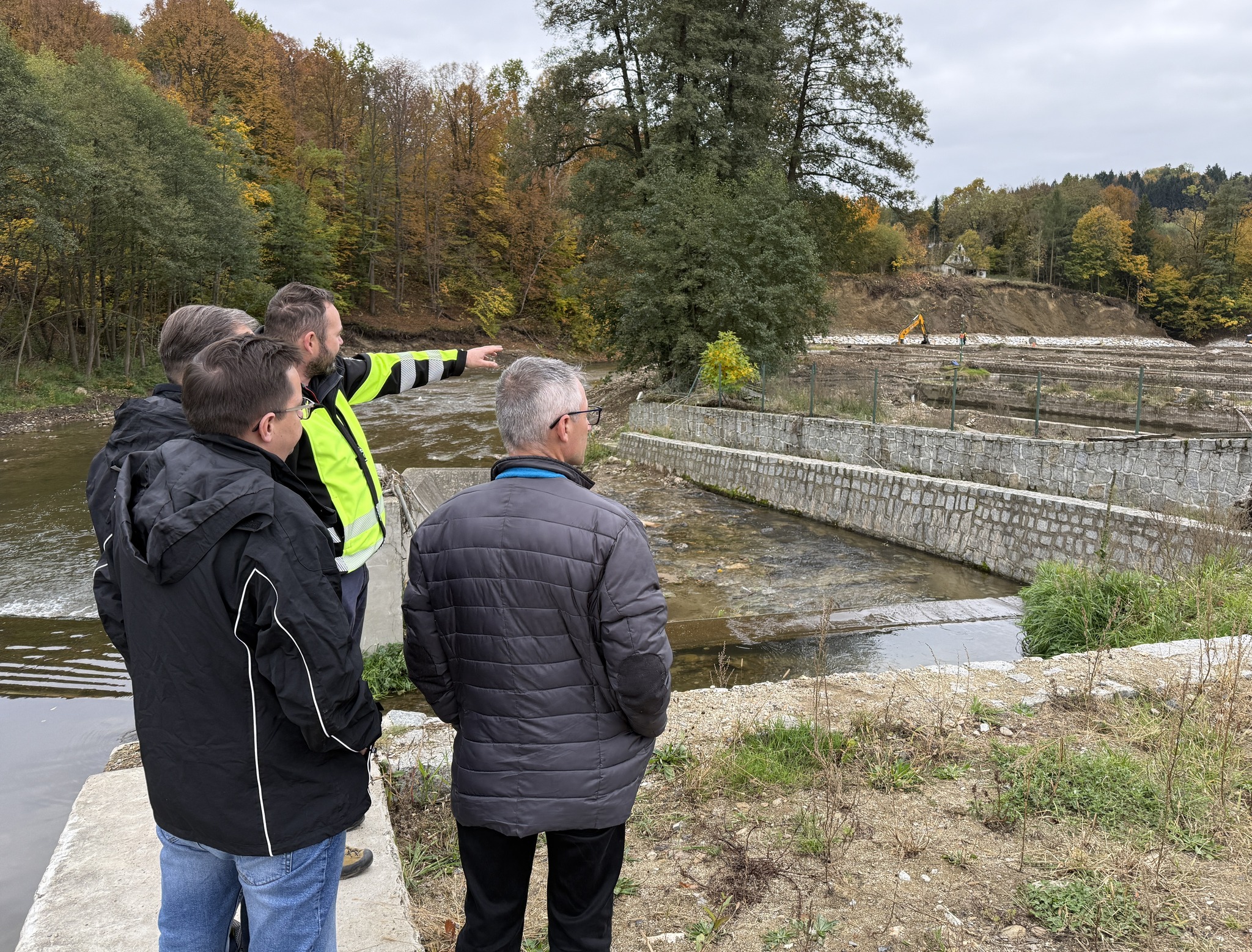

Równolegle trwają prace remontowe zbiornika Międzygórze, połączone z odtworzeniem i udrożnieniem koryta potoku Wilczka. Zakres robót obejmuje m.in. naprawę uszkodzonej zabudowy regulacyjnej, remont bystrza, wykonanie kamiennej okładziny w dnie zbiornika oraz odbudowę umocnień brzegowych potoku poniżej zapory.

Celem inwestycji jest podniesienie stanu technicznego obiektu, tak aby zapora mogła przez kolejne dekady skutecznie gromadzić nadmiar wód podczas wezbrań i pełnić funkcję ochrony przeciwpowodziowej dla okolicznych mieszkańców. Zakończenie prac planowane jest na grudzień 2025 roku.

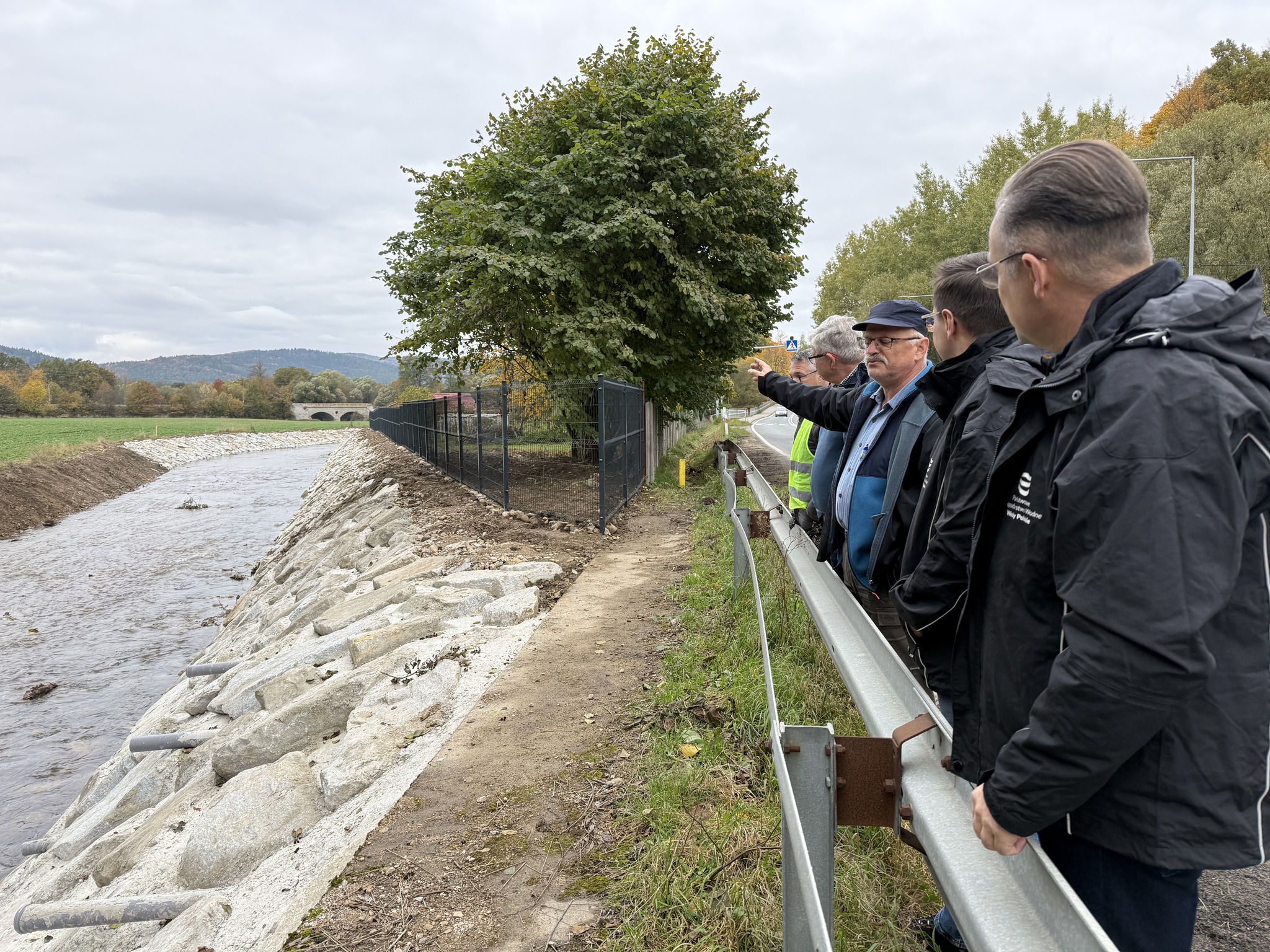

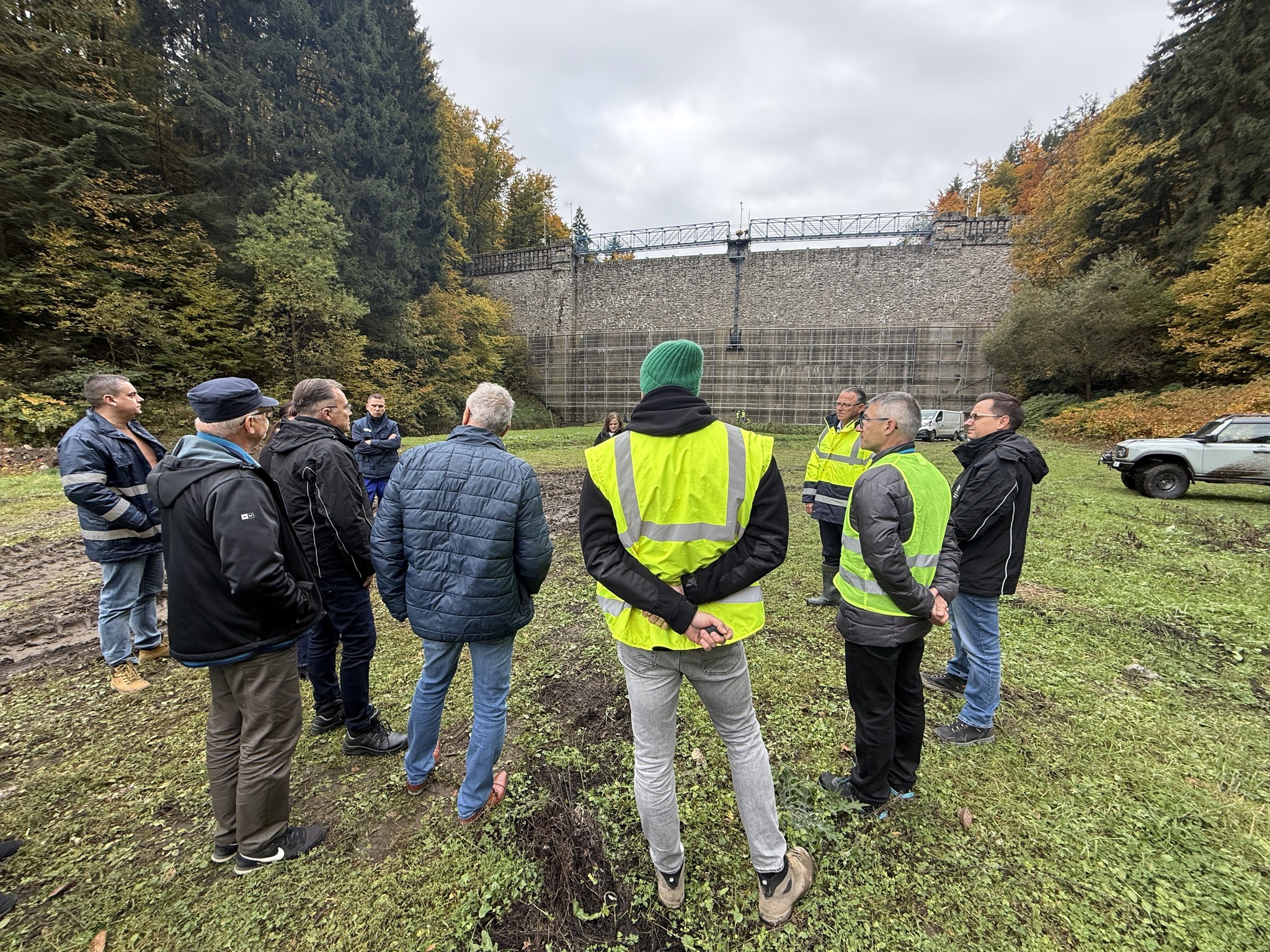

16 i 17 października 2025 r. gminy szczególnie dotknięte ubiegłoroczną powodzią – Bystrzyca Kłodzka, Kłodzko, Lądek-Zdrój, Paczków i Głuchołazy – wizytowali Mateusz Balcerowicz, Prezes Wód Polskich oraz Dyrektorzy RZGW we Wrocławiu i Zarządu Zlewni w Nysie. Wizyta stanowiła okazję do spotkania z przedstawicielami władz lokalnych. Na miejscu omawiano postępy prac, harmonogram realizacji kolejnych zadań w przyszłych latach oraz potrzeby samorządów w zakresie ochrony przeciwpowodziowej.

Dziś znajdujemy się w Polsce południowo-zachodniej, na terenie Zarządu Zlewni w Nysie – w miejscu, które szczególnie dotknęła powódź z września 2024 roku. To właśnie tutaj widać, jak ogromny wysiłek został włożony w usuwanie skutków tego żywiołu. Do końca tego roku planujemy zakończyć 112 zadań interwencyjnych o łącznej wartości ponad 182 milionów złotych na Ziemi Kłodzkiej i w powiecie nyskim. Z tego miejsca bardzo dziękuję pracownikom Wód Polskich, a także przedstawicielom władz lokalnych. Dzięki ich zaangażowaniu krok po kroku przywracamy bezpieczeństwo przeciwpowodziowe w regionie – mówił Mateusz Balcerowicz, Prezes Wód Polskich.

Kompleksowe działania dla bezpieczeństwa Nysy

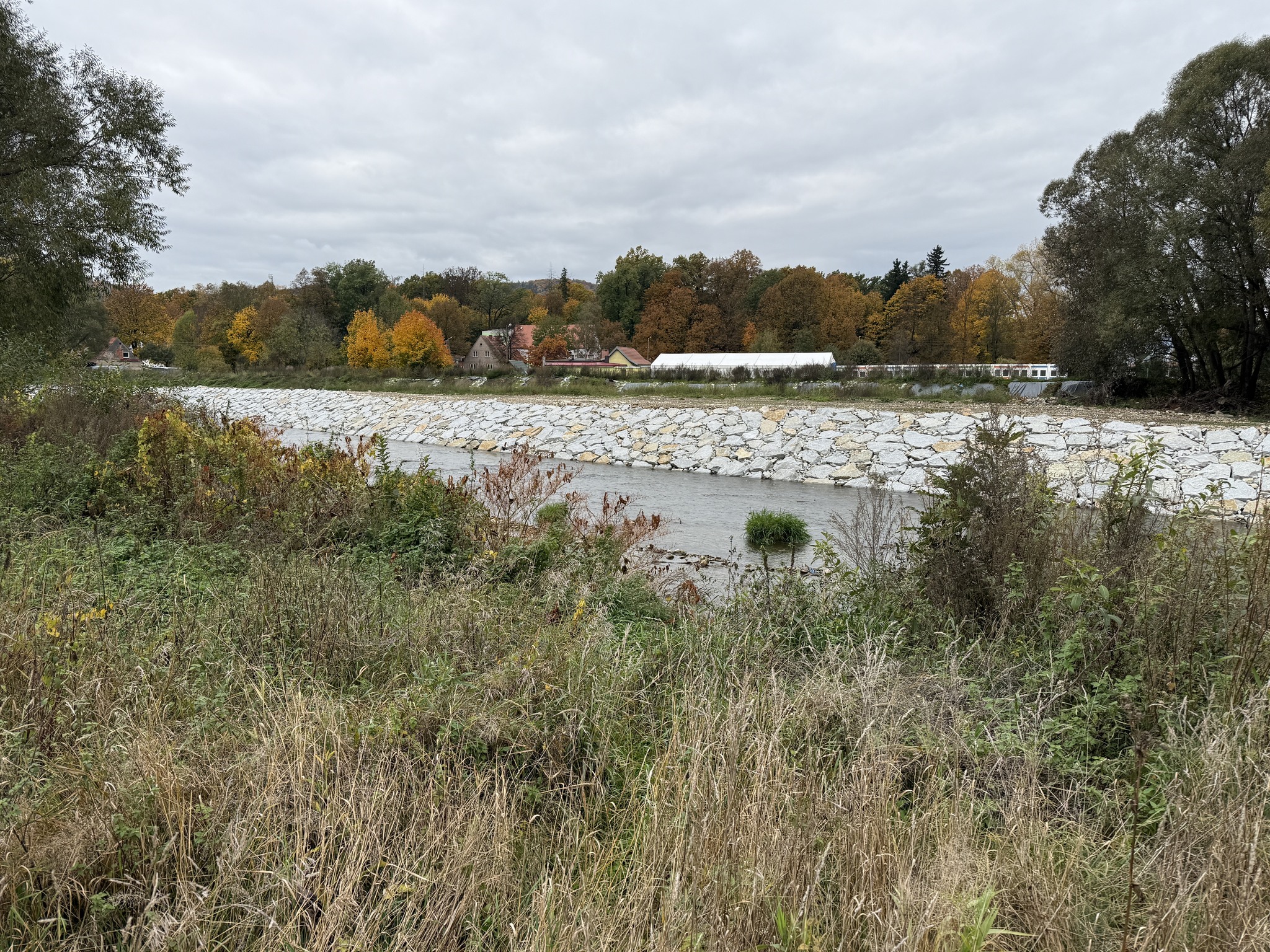

W Nysie prowadzone są intensywne działania mające na celu odbudowę i wzmocnienie infrastruktury przeciwpowodziowej na rzece Nysa Kłodzka. Roboty obejmują odcinek od budowli zrzutowej zbiornika wodnego Nysa, przez całą długość miasta, w kierunku miejscowości Kubice. Docelowo inwestycja obejmie ponad 65 kilometrów rzeki, aż do jej ujścia do Odry. Zakończenie robót przewidziano na grudzień 2025 roku.

W ramach prac zaplanowano usunięcie nagromadzonego rumowiska zalegającego w korycie i międzywalu. Powódź pozostawiła po sobie znaczne ilości kamieni, gałęzi, osadów i materiału skalnego, które ograniczają drożność rzeki i mogą powodować lokalne spiętrzenia wód, zwiększając ryzyko podtopień. Usunięcie tych przeszkód przywróci rzece prawidłową przepustowość i usprawni spływ wód wezbraniowych.

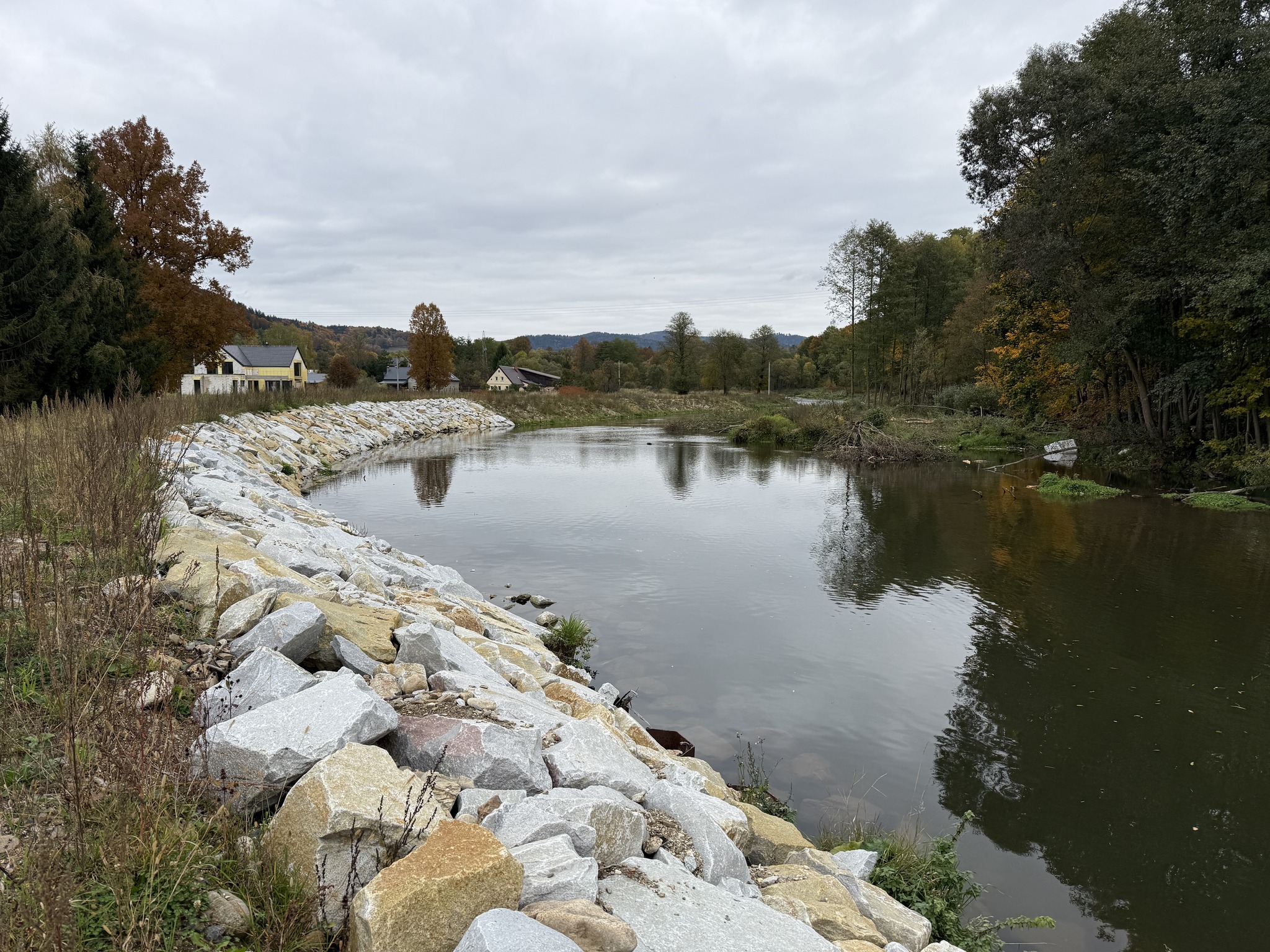

Odbudowane zostaną umocnienia skarpowe po obu stronach rzeki w formie opasek brzegowych z narzutów kamiennych. Ich celem jest stabilizacja koryta oraz zabezpieczenie brzegów przed dalszą erozją. Wzmocnione zostaną również przyczółki jazu powyżej mostu Bema poprzez uzupełnienie gruntu i zabezpieczeń.

W wyniku ubiegłorocznej katastrofy wały przeciwpowodziowe w wielu miejscach zostały osłabione, naruszone lub podmyte. Ich naprawa i wzmocnienie pozwolą na przywrócenie pełnej funkcjonalności systemu ochrony przeciwpowodziowej, co znacząco zwiększy bezpieczeństwo mieszkańców Nysy oraz miejscowości położonych niżej. Dodatkowo zaplanowano remont nawierzchni drogowych w rejonie prowadzonych prac.

Poprawa bezpieczeństwa gminy Paczków

W gminie Paczków trwają intensywne prace na potoku Biała Woda, których celem jest usunięcie skutków powodzi z września 2024 roku oraz poprawa bezpieczeństwa przeciwpowodziowego. Zadanie o wartości ponad 6 mln zł obejmuje sześć lokalizacji na terenie miejscowości Kamienica i Paczków, a jego zakończenie planowane jest na koniec października 2025 roku.

Zakres robót obejmuje usuwanie odsypisk i namułów, które ograniczają drożność koryta i zwiększają ryzyko podtopień. W ramach prac realizowana jest odbudowa umocnień brzegowych, zabezpieczenie skarp narzutem kamiennym, odtworzenie zniszczonych fragmentów dróg gminnych, remont przyczółków kładek oraz naprawa elementów hydrotechnicznych, takich jak progi stabilizujące dno potoku.

Działania te mają na celu przywrócenie funkcjonalności infrastruktury, wzmocnienie brzegów oraz uporządkowanie koryta cieku, co znacząco zwiększy odporność terenu na przyszłe wezbrania wód. To ważny krok w stronę bezpieczniejszej przyszłości regionu.

Prace w zlewni Białej Głuchołaskiej dla bezpieczeństwa Głuchołaz

Na terenie Gminy Głuchołazy Wody Polskie realizują sześć zadań, których celem jest poprawa bezpieczeństwa przeciwpowodziowego oraz przywrócenie drożności lokalnych cieków wodnych. Największym z nich jest usuwanie szkód powodziowych na rzece Biała Głuchołaska, obejmujące ponad 23 km cieku. Zakres robót obejmuje odbudowę skarp i wałów, usunięcie zatorów, odtworzenie progu wodnego oraz murów oporowych.

Pozostałe zadania dotyczą udrożnienia koryt Bodzanowskiego Potoku, rzeki Mora, potoku Gierałcickiego, cieku Oleśnica oraz rzeki Głuchołazki (Starynki). Prace skupiają się na naprawie urządzeń wodnych, umocnieniach brzegowych, zasypywaniu wyrw oraz usprawnieniu spływu wód.

Na ukończeniu są roboty na niemal 3-kilometrowym odcinku Bodzanowskiego Potoku – od miejscowości Rudawa do ujścia do rzeki Białej Głuchołaskiej. Równolegle podpisano umowę na realizację kolejnego etapu prac odtworzeniowych, obejmujących blisko kilometrowy odcinek cieku. Zakończenie robót planowane jest na koniec listopada 2025 roku.

Zadania są realizowane w odpowiedzi na potrzeby lokalnej społeczności, która zgłaszała konieczność uporządkowania koryta i zabezpieczenia brzegów. Działania te znacząco zwiększają odporność terenu na wezbrania wód i stanowią istotny krok w kierunku poprawy bezpieczeństwa regionu.

Usuwanie skutków powodzi na Złotym Potoku i Potoku Bystrym

Wody Polskie prowadzą intensywne prace związane z usuwaniem szkód powodziowych w korytach rzeki Złoty Potok oraz Potoku Bystry na terenie powiatów nyskiego i prudnickiego. Wykonawca sukcesywnie przemieszcza się wzdłuż cieków, likwidując zniszczenia spowodowane przez wezbrania z września 2024 roku.

Na Złotym Potoku trwa realizacja czterech zadań, które obejmują m.in. zabudowę wyrw, wykonanie narzutów kamiennych, odbudowę koryta oraz doraźne zabezpieczenie wałów przeciwpowodziowych w miejscowościach Prudnik, Łąka Prudnicka, Pokrzywna i Jarnołtówek. Prace mają na celu przywrócenie stanu sprzed powodzi oraz zwiększenie ochrony mieszkańców i lokalnej infrastruktury.

Koszt realizacji wszystkich zadań wynosi ponad 24 mln zł. Dzięki tym działaniom znacząco wzrasta poziom bezpieczeństwa w regionie, a mieszkańcy zyskują realną ochronę przed skutkami przyszłych wezbrań.

Remonty kluczowych zbiorników przeciwpowodziowych w zlewni Bobru

Na potoku Łomnica trwa remont zapory czołowej suchego zbiornika przeciwpowodziowego Mysłakowice. Obiekt został uszkodzony podczas ubiegłorocznej powodzi i – zgodnie z decyzją Wojewódzkiego Inspektoratu Nadzoru Budowlanego we Wrocławiu – wyłączony z użytkowania. Celem inwestycji jest przywrócenie obiektowi właściwych parametrów technicznych i użytkowych, tak aby mógł ponownie pełnić swoją funkcję ochrony przeciwpowodziowej. Zbiornik Mysłakowice to kluczowy element systemu zabezpieczeń – może gromadzić do 3,56 mln m³ wody i chroni zlewnię o powierzchni 49,60 km². Zakończenie prac planowane jest na koniec 2025 roku.

Jednocześnie na Zbiorniku Cieplice trwają prace związane z remontem urządzeń odprowadzających wodę oraz czyszczeniem koryt potoków Wrzosówka, Podgórna i Czerwonka w czaszy zbiornika. W miejscowości Przesieka, w gminie Podgórzyn, prowadzone są natomiast prace zabezpieczające brzegi potoku Podgórna, mające na celu zapobieżenie dalszej erozji.

Wszystkie działania realizowane przez Wody Polskie w zlewni Bobru mają na celu nie tylko usunięcie skutków powodzi, ale również przywrócenie pełnej funkcjonalności infrastruktury hydrotechnicznej i zwiększenie odporności regionu na przyszłe ekstremalne zjawiska pogodowe. Prace obejmują m.in. oczyszczanie zbiorników wodnych, remonty i konserwację urządzeń technicznych, odbudowę wałów przeciwpowodziowych, udrażnianie cieków wodnych oraz zabezpieczanie brzegów przed erozją.

Ważne inwestycje przeciwpowodziowe dla poprawy bezpieczeństwa mieszkańców południowo-zachodniej części Polski

Oprócz działań związanych z usuwaniem skutków powodzi, która nawiedziła południowo-zachodnią część Polski we wrześniu 2024 roku, Wody Polskie realizują również szereg kluczowych inwestycji przeciwpowodziowych. Ich celem jest znaczące zwiększenie bezpieczeństwa mieszkańców, ochronę mienia oraz infrastruktury.

Wody Polskie finalizują 3 zadania w ramach Projektu Ochrony Przeciwpowodziowej w Dorzeczu Odry i Wisły, których szacunkowa wartość wynosi 190 mln zł. Polegają na modernizacji zabezpieczeń powodziowych w 8 miastach ziemi kłodzkiej w dolinie rzek Nysy Kłodzkiej, Białej Lądeckiej i Bystrzycy Dusznickiej. Są to prace w miastach Kłodzko, Bystrzyca Kłodzka, Długopole Zdrój, Międzylesie, Stronie Śląskie, Lądek Zdrój, Polanica Zdrój i Szczytna. Ich celem jest usprawnienia przepływu wód powodziowych przez odtworzenie funkcjonalności zabudowy regulacyjnej i dostosowanie jej do warunków przejścia tzw. wody brzegowej, mieszczącej się w istniejących korytach rzek i potoków.

Z kolei w gminie Dzierżoniów Wody Polskie budują wały przeciwpowodziowych na rzece Piławie. To kluczowa inwestycja dla poprawy bezpieczeństwa mieszkańców Mościska i Nowizny, zapewniając skuteczniejszą ochronę przed zagrożeniem powodziowym. Zakres prac obejmuje budowę wałów o długości 786 metrów oraz murów oporowych o łącznej długości 806 metrów. Realizacja zadania wzmacnia system zabezpieczeń hydrotechnicznych na Dolnym Śląsku i chroni lokalne gospodarstwa przed skutkami intensywnych opadów i wezbrań wód. Wartość prac to 12,5 mln zł.

Wody Polskie realizują też kolejne etapy budowy lewostronnego wału rzeki Odry na odcinku Lasaki–Poborszów, zlokalizowanym na terenie gminy Reńska Wieś w województwie opolskim. Zakres prac obejmuje rozbudowę obwałowań, które uzupełniają brakujące zabezpieczenia przeciwpowodziowe w miejscowościach Mechnica i Poborszów, powyżej przysiółku Kolonia Mechnica. Realizacja zadania to kolejny krok w kierunku wzmocnienia ochrony przeciwpowodziowej w regionie. Inwestycja znacząco zwiększy bezpieczeństwo mieszkańców, zapewniając skuteczniejsze zabezpieczenie przed skutkami wezbrań Odry. Wartość realizowanych w tym roku prac to ok. 9 mln zł.

W trakcie są też prace regulacyjne koryta potoku Krasna w Cieszynie. To kolejny etap działań zapoczątkowanych w ubiegłym roku. Potok Krasna, przepływający przez dzielnicę o tej samej nazwie, charakteryzuje się dużą zmiennością przepływu oraz stromymi spadkami, co sprzyja gwałtownym wezbraniom i szybkiemu spływowi wód. Celem inwestycji jest usprawnienie spływu wód o podwyższonych stanach, co ograniczy ryzyko podtopień w dolinie cieku. Prace przyczynia się do zwiększenia bezpieczeństwa hydrologicznego, ochrony ul. Mlecznej oraz zabezpieczenia zabudowań mieszkalnych i gospodarczych położonych w bezpośrednim sąsiedztwie potoku. Wartość zadania to ok. 1 mln zł.

Współpraca Wód Polskich z samorządami na rzecz bezpieczeństwa przeciwpowodziowego

  • Gmina Lubomierz – w zakresie utrzymania cieku Lubomierka w miejscowości Lubomierz.
  • Gmina Mysłakowice – wspólna realizacja zadań na potoku Jedlica w Kostrzycy oraz dodatkowe działania na potokach Łomnica i Karpnicki w Mysłakowicach, Karpnikach i Strużnicy.
  • Gmina Paczków – dotyczące zabudowy wyrw na rzece Świdna oraz remontu drogi wewnętrznej w Dziewiętlicach.
  • Giec Piechowice – współpraca przy utrzymaniu rzeki Kamienna, obejmująca roboty konserwacyjno-udrożnieniowe.
  • Gmina Pieszyce – realizacja zadań utrzymaniowych na lokalnych ciekach.
  • Gmina Wleń – wspólna realizacja zadania „Utrzymanie cieków na terenie gm. Wleń”, mającego na celu poprawę przepustowości koryt i zwiększenie bezpieczeństwa przeciwpowodziowego.
  • Gmina Żmigród – dwa porozumienia dotyczące prac utrzymaniowych na Kanale Sowina oraz ciekach Brzeźnica, Kozina i Struga II.

Polsko-czeska współpraca na rzecz wzmocnienia bezpieczeństwa przeciwpowodziowego w zlewni rzek granicznych

Ważnym wydarzeniem ostatnich tygodni była konferencja „Tarcza powodziowa”, której tematem była współpraca polsko-czeska w zakresie ochrony przeciwpowodziowej w zlewniach rzek granicznych. Uczestnicy omawiali m.in. sposoby wzmacniania bezpieczeństwa hydrologicznego, wspólne inwestycje, wymianę doświadczeń oraz działania podejmowane w odpowiedzi na powódź z września 2024 roku.

W wydarzeniu wzięli udział przedstawiciele administracji rządowej i samorządowej z Polski i Czech, służb zarządzania kryzysowego, instytucji hydrotechnicznych, sektora przedsiębiorców oraz organizacji odpowiedzialnych za gospodarkę wodną. Dyskusje toczyły się w atmosferze merytorycznej współpracy, podkreślając znaczenie wspólnych działań w obliczu zagrożeń klimatycznych i hydrologicznych.

Konferencja była okazją do zaprezentowania aktualnych działań Wód Polskich, w tym odbudowy infrastruktury po powodzi oraz planowanych inwestycji, a także do podkreślenia roli międzynarodowej koordynacji w skutecznej ochronie przed skutkami ekstremalnych zjawisk pogodowych.

Długofalowe plany wzmacniania odporności na terenach dotkniętych powodzią

Do 2029 roku Wody Polskie zaplanowały realizację zadań dotyczących usuwania skutków powodzi o szacunkowej wartości prawie 900 mln zł. Tylko w przyszłym roku planowana jest realizacja 111 zadań o wartości 200 mln zł. Równolegle Wody Polskie planują modernizację istniejących obiektów oraz budowę nowych urządzeń wodnych. Prace te będą realizowane na podstawie szczegółowych koncepcji opracowanych w układzie zlewniowym, co pozwoli na kompleksowe podejście do problemu ochrony przeciwpowodziowej. W sumie wspólnie z IMGW-PIB i środowiskiem naukowym Wody Polskie opracowały 10 Programów Redukcji Ryzyka Powodziowego dla zlewni: Nysy Kłodzkiej; Białej Głuchołaskiej; Ścinawki; Białej i Iłownicy; Kaczawy; Bystrzycy; Olzy; Bóbr; Opawy; Osobłogi, które sukcesywnie są poddawane konsultacjom społecznym.

W ramach dalszych działań Wody Polskie przygotowują dokumentację projektową oraz uzyskują niezbędne decyzje administracyjne, które umożliwią rozpoczęcie inwestycji na terenach objętych powodzią. Prace te będą realizowane jako zadania wieloletnie, komplementarne wobec działań interwencyjnych i odbudowy.

Wody Polskie podejmują również starania o pozyskanie dodatkowych środków finansowych z Unii Europejskiej oraz z międzynarodowych instytucji, takich jak Bank Światowy i Bank Rozwoju Rady Europy. Planowany projekt „Budowanie odporności na zmiany klimatu w gospodarce wodnej” ma na celu wsparcie działań związanych z odbudową i modernizacją infrastruktury wodnej po powodzi.
