Działania Wód Polskich po powodzi z 2024 roku na terenie gminy Głuchołazy - podsumowanie wykonanych prac i bieżących działań
19.08.2026
Wody Polskie kontynuują działania związane z usuwaniem skutków nawalnych opadów, które 17 sierpnia 2026 roku spowodowały lokalne podtopienia na terenie gminy Głuchołazy. Obecnie w Bodzanowie pracują cztery brygady wyposażone w specjalistyczny sprzęt, prowadząc oczyszczanie koryta Potoku Bodzanowskiego oraz usuwanie namułów i zanieczyszczeń naniesionych przez wodę. W środę 19 sierpnia teren objęty zdarzeniem wizytował Zastępca Prezesa Wód Polskich Marcin Jarzyński, spotykając się z mieszkańcami oraz władzami gminy. Bieżące działania są kontynuacją szerokiego programu odbudowy i zabezpieczania terenów dotkniętych powodzią z 2024 roku, w ramach którego Wody Polskie zrealizowały już szereg prac na Białej Głuchołaskiej i jej dopływach.
Bieżące działania Wód Polskich na Potoku Bodzanowskim

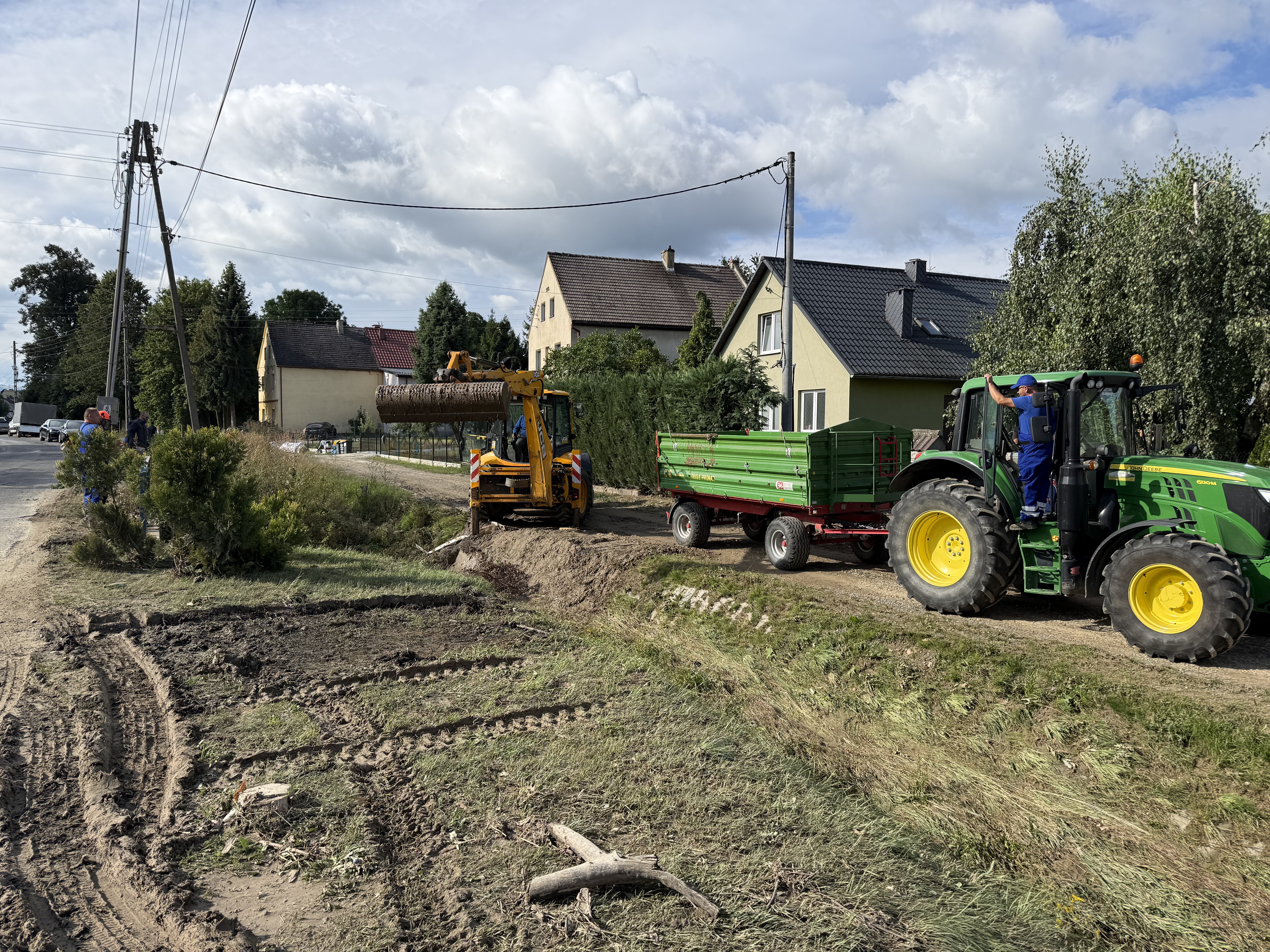

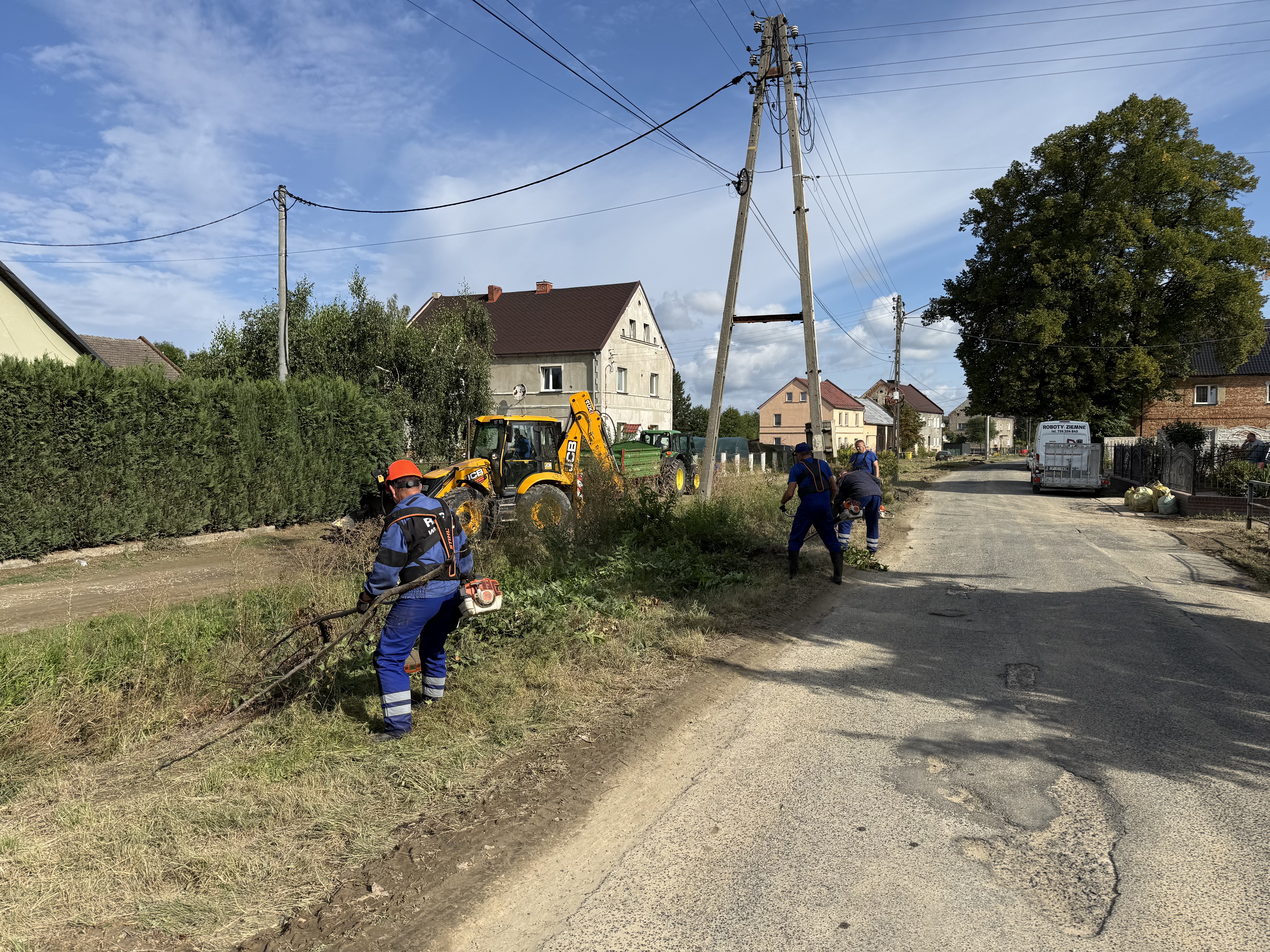

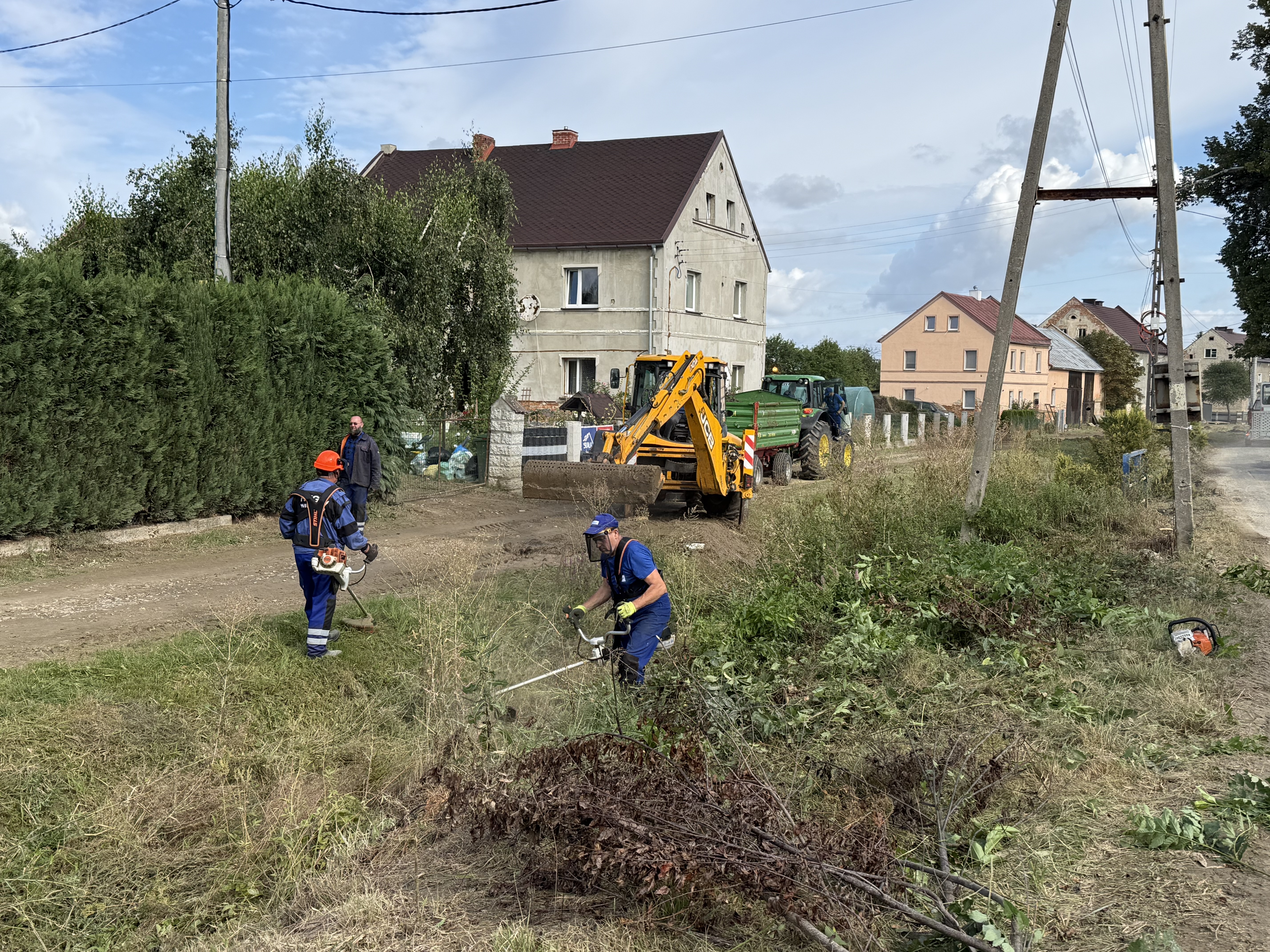

Pracownicy Wód Polskich byli obecni na miejscu od początku zdarzenia 17 sierpnia 2026 roku. Już w dniu wystąpienia nawalnych opadów służby Zarządu Zlewni w Nysie prowadziły wizje terenowe, monitorowały sytuację hydrologiczną oraz pozostawały w stałym kontakcie z samorządami, zespołami zarządzania kryzysowego i mieszkańcami. Monitoring prowadzony był również w godzinach nocnych. Obecnie działania w Bodzanowie realizowane są przez cztery brygady Wód Polskich wyposażone w specjalistyczny sprzęt, w tym koparki, ciągniki, przyczepy, kosiarki oraz kosy spalinowe. Prace prowadzone są na całym odcinku Potoku Bodzanowskiego przebiegającym przez miejscowość. W tych działaniach wrocławski oddział Wód Polskich wspiera Grupa Wsparcia Technicznego z Regionalnego Zarządu Gospodarki Wodnej w Gliwicach. W pasie drogi powiatowej pracują także służby starostwa powiatowego w Nysie.
Zakres prowadzonych robót obejmuje przede wszystkim usuwanie namułów, gałęzi, odpadów oraz innych zanieczyszczeń naniesionych przez wodę. Równolegle prowadzone jest oczyszczanie koryta potoku, przepustów i rowów, a także wykonywane są prace koszące. Zebrany materiał jest na bieżąco usuwany z koryta, aby zapewnić możliwie najlepsze warunki przepływu wód. Celem prowadzonych działań jest jak najszybsze przywrócenie pełnej drożności cieku, poprawa warunków przepływu oraz zapewnienie sprawnego odprowadzenia wód opadowych.

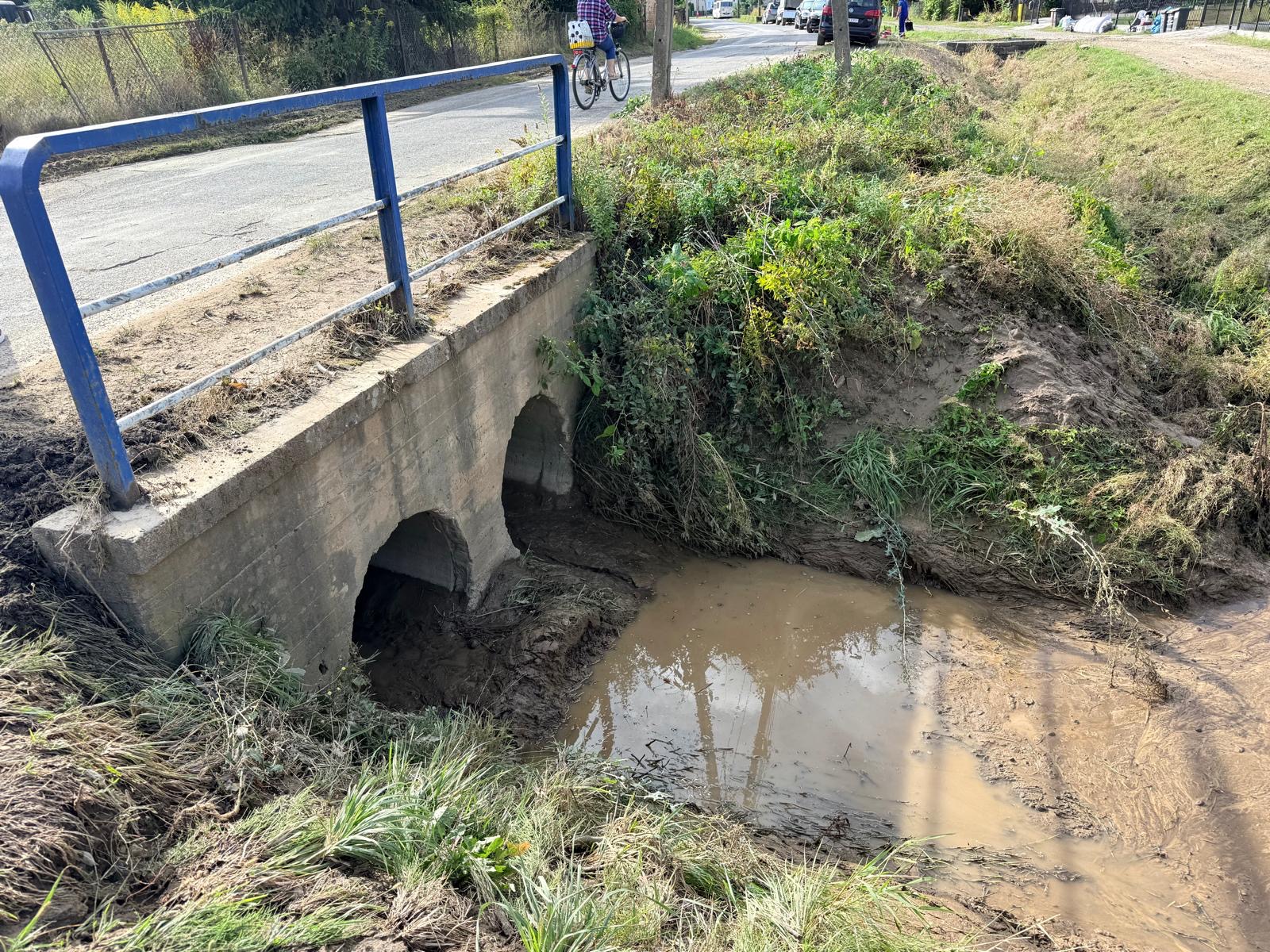

Przeprowadzone przez Wody Polskie analizy wskazują, że istotny wpływ na gwałtowny wzrost przepływu w Potoku Bodzanowskim miał intensywny spływ wód opadowych z prawobrzeżnej części zlewni rowem melioracyjnym na wysokości posesji nr 52 C. Woda spływała do potoku przede wszystkim z pól uprawnych, dodatkowo zmywając niezabezpieczoną glebę, powodując bardzo szybkie zwiększenie ilości wody w cieku.
Podczas wizyty w terenie Zastępca Prezesa Wód Polskich Marcin Jarzyński oraz Zastępca Dyrektora RZGW we Wrocławiu Jacek Drabiński rozmawiali z władzami samorządowymi na temat funkcjonowania rowów odwadniających, doprowadzających wody z okolicznych pól do Potoku Bodzanowskiego. Urządzenia te pozostają w administracji samorządu, dlatego kwestie związane z jego utrzymaniem i zapewnieniem sprawnego odpływu wód były jednym z tematów prowadzonych rozmów.
Podczas wizyty w Bodzanowie przedstawiciele Wód Polskich spotkali się nie tylko z władzami samorządowymi, ale również z mieszkańcami Bodzanowa. Rozmowy dotyczyły zarówno przebiegu zdarzenia z 17 sierpnia, jak i oczekiwań lokalnej społeczności związanych z dalszym ograniczaniem ryzyka podtopień.
Odbudowa Białej Głuchołaskiej i pięciu kluczowych dopływów po powodzi z 2024 r.
Od pierwszych dni po ustąpieniu fali powodziowej priorytetem było zabezpieczenie miejsc stwarzających zagrożenie dla mieszkańców, przywrócenie przepustowości cieków oraz odbudowa zniszczonej infrastruktury. Następnie rozpoczęto realizację kompleksowych robót na całej długości Białej Głuchołaskiej oraz najważniejszych dopływach.
Jeszcze w 2024 roku Wody Polskie rozpoczęły realizację najpilniejszych robót związanych z usuwaniem skutków powodzi. Jednym z najważniejszych zadań były prace interwencyjne w ramach rozszerzonego kontraktu „Ochrona przeciwpowodziowa doliny rzeki Nysy Kłodzkiej: Kłodzko, Bystrzyca Kłodzka, Długopole-Zdrój, Międzylesie”, obejmującego naprawę oraz odbudowę infrastruktury wodnej i inżynieryjnej na rzece Biała Głuchołaska. Wartość tych działań wyniosła około 6 mln zł. Wykonano m.in.:
- odbudowę uszkodzonych wałów przeciwpowodziowych w Bodzanowie i Głuchołazach,
- odbudowę podstaw i skarp wałów,
- naprawę rozmyć powstałych przy jazach,
- odbudowę uszkodzonych murów oporowych i odtworzenie terenów międzywala,
- odbudowę umocnień brzegowych,
- usuwanie odsypisk, drzew, karpin i innych przeszkód ograniczających przepływ wody,
- przywracanie drożności koryta rzeki.
Prace prowadzono m.in. w Bodzanowie, Głuchołazach i Nowym Świętowie. Ich celem było przede wszystkim zabezpieczenie najbardziej zagrożonych miejsc przed dalszą degradacją oraz przygotowanie rzeki do kolejnych etapów odbudowy.
Tego samego roku bezpośrednio po powodzi Wody Polskie przeprowadziły prace związane z odtworzeniem koryta Potoku Bodzanowskiego na odcinku około 2,7 km. Roboty obejmowały wykonanie prac pomiarowych, usunięcie naniesionego materiału oraz odtworzenie geometrii koryta. W ramach zadania wykonano roboty ziemne związane z odbudową skarp i uzupełnieniem ubytków gruntu, wykorzystując materiał pozyskany z odsypisk na rzece Białej Głuchołaskiej. Celem prac było przywrócenie przepustowości cieku oraz zabezpieczenie go przed dalszą degradacją po przejściu fali powodziowej.
Realizacja wyżej wymienionych prac umożliwiła jednostkom samorządu terytorialnego odbudowę przyległej infrastruktury komunalnej oraz drogowej, m.in. poprzez odbudowę zniszczonego podczas powodzi głównego kolektora ściekowego w Bodzanowie.
W 2025 roku kontynuowano działania, polegające na usuwaniu szkód powodziowych na rzece Białej Głuchołaskiej oraz jej dopływach, a także wzmacnianiu ochrony przed kolejnymi zjawiskami ekstremalnymi. Największe zadanie popowodziowe na terenie gminy Głuchołazy polegało na usunięciu lokalnych szkód powodziowych na rzece Biała Głuchołaska, na odcinku blisko 24 kilometrów, od granicy państwa aż do ujścia do zbiornika Nysa. Wartość zadania wyniosła około 40 mln zł.
W ramach kontraktu:
- odtworzono i zabezpieczono 14,5 km skarp koryta rzeki,
- wykonano 12 573 m³ umocnień kamiennych,
- odbudowano 9 wyrw w wałach przeciwpowodziowych o łącznej długości 1 640 m,
- przywrócono przepustowość koryta na długości 22,2 km,
- przywrócono prawidłowy bieg rzeki na długości 22,2 km,
- uprzątnięto 10,9 km międzywala (ok. 22 ha),
- usunięto 370 282 m³ rumoszu skalnego i odsypisk,
- usunięto ok. 15 000 m³ materiału drzewnego,
- naprawiono 60 m murów oporowych,
- odtworzono i naprawiono 12 progów regulacyjnych.
Prace prowadzono punktowo na całej długości rzeki, obejmując zarówno odcinki miejskie
w Głuchołazach, jak i tereny położone niżej, w kierunku Nysy. Odbudowano wówczas najważniejsze elementy infrastruktury uszkodzone podczas powodzi i przywrócono właściwe warunki przepływu wód.
Zrealizowano także zadanie pod nazwą „Udrożnienie wybranych koryt cieków oraz przywrócenie funkcjonalności urządzeń wodnych w ramach usuwania skutków powodzi na wybranych ciekach powiatu nyskiego – części I, II, III, IV, V”. Łączny koszt to 11,7 mln mln 500 tysięcy złotych.
Dokładny zakres prac był efektem spotkań terenowych, prowadzonych przez pracowników Wód Polskich. Przedstawiciele Zarządu Zlewni w Nysie i Nadzoru Wodnego w Otmuchowie wspólnie z sołtysami oraz radnymi miejskimi dokonywali oględzin newralgicznych lokalizacji koryt cieków. W toku rozmów uwzględniono sugestie lokalnej społeczności związane z realizacją prac udrożnieniowych i naprawczych. Głos mieszkańców był ważnym elementem procesu opracowania finalnego zakresu prac.
Bodzanowski Potok – udrożnienie koryta od Rudawy do ujścia do Białej Głuchołaskiej
W ramach zadania:
- usunięto 4 800 m² zakrzaczeń,
- usunięto 105 drzew,
- wydobyto 2 400 m³ rumowiska i namułów,
- wykonano 2 442 m zabezpieczeń faszynowych skarp,
- wykonano 124 m³ podbudowy pod umocnienia,
- wykonano 168 m³ kamiennych umocnień skarp,
- odbudowano 17 m³ murów regulacyjnych,
- wykonano 23 m² umocnień brukiem kamiennym.
Rzeka Mora – udrożnienie koryta od granicy państwa do ujścia do Białej Głuchołaskiej
W ramach zadania:
- usunięto 16 001 m² zakrzaczeń,
- usunięto 450 drzew,
- wydobyto 19 000 m³ rumowiska i namułów,
- wykonano 540 m³ nasypów i odbudowy skarp,
- wykonano 30 m³ narzutu kamiennego,
- odbudowano 4 405 m³ murów regulacyjnych i umocnień,
- wykonano 492 m² brukowanych zabezpieczeń skarp.
Potok Gierałcicki – na odcinku ponad 6,7 km
W ramach zadania:
- usunięto 13 400 m² zakrzaczeń,
- usunięto 268 drzew,
- wydobyto 1 750 m³ rumowiska,
- wykonano 137 m zabezpieczeń faszynowych,
- wykonano 786 m³ kamiennych umocnień skarp,
- wykonano 33 m³ koszy siatkowo-kamiennych,
- odbudowano 65 m² murów kamiennych,
- przełożono 15 m² płyt ażurowych.
Ciek Oleśnica – na odcinku ponad 4 km
W ramach zadania:
- usunięto 3 500 m² zakrzaczeń,
- usunięto 591 drzew,
- wydobyto 860 m³ rumowiska,
- wykonano 300 m podbudowy pod umocnienia,
- wykonano 313 m³ kamiennych umocnień skarp,
- odbudowano 40 m² murów przy progach regulacyjnych,
- wykonano 320 m² humusowania i zabezpieczenia skarp.
Rzeka Głuchołazki (Starynka) – na odcinku ponad 6 km
W ramach zadania:
- usunięto 4 000 m² zakrzaczeń,
- usunięto 78 drzew,
- wydobyto 2 000 m³ rumowiska,
- wykonano 585 m³ nasypów i odbudowy wyrw,
- wykonano 345 m² umocnień z płyt ażurowych,
- wykonano 222 m³ kamiennych umocnień skarp.
Prócz dużych zadań i inwestycji, Wody Polskie prowadziły również bieżące prace utrzymaniowe na rzekach, potokach oraz urządzeniach wodnych na terenie gminy Głuchołazy. Ich celem było utrzymanie drożności cieków, zapewnienie prawidłowych warunków przepływu oraz ograniczanie ryzyka powstawania lokalnych podtopień podczas intensywnych opadów. Zakres prac utrzymaniowych obejmuje między innymi wykaszanie roślinności ze skarp i dna cieków, usuwanie drzew, krzewów oraz powalonych konarów utrudniających przepływ wody, likwidację lokalnych zatorów i przeszkód znajdujących się w korytach, udrażnianie przepustów oraz urządzeń wodnych, odcinkowe odmulanie cieków czy naprawy umocnień brzegowych i działania interwencyjne.
