Linia elektroenergetyczna Gdańsk Błonia - Olsztyn Mątki z decyzją środowiskową

25.03.2026

20 marca 2026 r. Regionalny Dyrektor Ochrony Środowiska w Olsztynie wydał, na wniosek Polskich Sieci Elektroenergetycznych S.A., decyzję o środowiskowych uwarunkowaniach dla budowy dwutorowej linii elektroenergetycznej 400 kV relacji Gdańsk Błonia - Olsztyn Mątki.

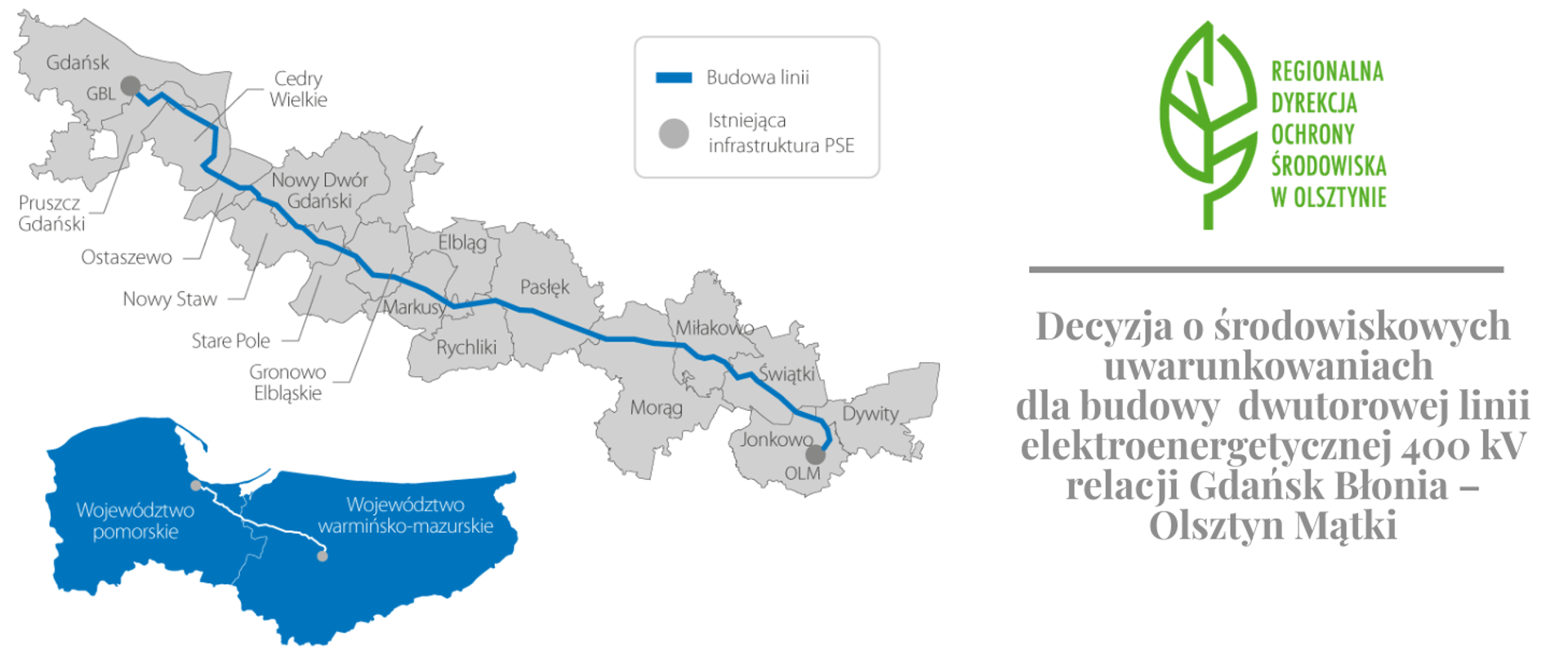

Z lewej strony pokazany przebieg linii elektroenergetycznej wraz z przedstawionym terenem województwa pomorskiego i warmińsko-mazurskiego. Z prawej strony logo Regionalnej Dyrekcji Ochrony Środowiska w Olsztynie (zielony liść), a pod nim napis: Decyzja o środowiskowych uwarunkowaniach dla budowy dwutorowej linii elektroenergetycznej 400 kV relacji Gdańsk Błonia - Olsztyn Mątki

O inwestycji

Planowana linia o długości 138 km połączy dwie stacje elektroenergetyczne Gdańsk Błonia i Olsztyn Mątki. Przebiegać będzie przez 15 gmin: Gdańsk, Pruszcz Gdański, Cedry Wielkie, Ostaszewo, Nowy Dwór Gdański, Nowy Staw, Stare Pole, Gronowo Elbląskie, Markusy, Rychliki, Pasłęk, Morąg, Miłakowo, Świątki i Jonkowo.

Nowe połączenie znacząco poprawi stabilność dostaw prądu w północno-wschodniej Polsce i umożliwi efektywne wyprowadzenie mocy z morskich farm wiatrowych.

Warunki środowiskowe realizacji i eksploatacji

W trakcie postępowania Regionalny Dyrektor Ochrony Środowiska w Olsztynie przeprowadził analizę dokumentacji, w tym raportu o oddziaływaniu przedsięwzięcia na środowisko i rozwiązań technicznych zaproponowanych przez inwestora pod kątem środowiskowych uwarunkowań. Na podstawie tej analizy stwierdził, że proponowany przez inwestora do realizacji wariant jest najkorzystniejszy z przyrodniczego punktu widzenia.

W decyzji określone zostały warunki realizacji i eksploatacji przedsięwzięcia mające na celu ograniczenie oddziaływania na środowisko, m.in.:

  • wskazano konieczność prowadzenia prac w terminach wykluczających negatywny wpływ na procesy biologiczne poszczególnych grup zwierząt. Inwestor powinien w szczególności uwzględnić okresy lęgowe ptaków oraz okresy rozrodcze i migracyjne płazów,
  • podkreślono, że prace powinny być prowadzone wyłącznie na ściśle wyznaczonych obszarach w obrębie terenów Natura 2000, aby zapewnić właściwą ochronę tych ekosystemów,
  • nałożono obowiązek montażu znaczników (spiral, fire-fly), które ograniczają ryzyko kolizji ptaków z liniami.

Prawidłowość prowadzonych prac będzie monitorowana przez nadzór przyrodniczy - eksperci (herpetolodzy, ornitolodzy, czy botanicy) będą dbali o to, by prace nie zagrażały chronionym gatunkom i siedliskom przyrodniczym.

Obowiązek monitoringowy i sprawozdawczy

W decyzji określono obowiązek prowadzenia monitoringu porealizacyjnego w celu porównania zakresu oddziaływania projektowanego przedsięwzięcia z jego rzeczywistym oddziaływaniem na środowisko, tj. monitoringu śmiertelności ptaków i monitoringu przelotów ptaków nad Jeziorem Drużno. Wyniki i wnioski z monitoringów będą przekazywane Regionalnemu Dyrektorowi Ochrony Środowiska w Olsztynie, który będzie mógł zadecydować – jeśli zajedzie taka potrzeba - o konieczności podjęcia działań minimalizujących, ochronnych lub naprawczych.

Zadaniem inwestora będzie także przeprowadzenia analizy porealizacyjnej w zakresie oddziaływania akustycznego linii elektroenergetycznej.

Decyzja o środowiskowych uwarunkowaniach z 20 marca 2026 r., znak: WOOŚ.420.24.2024.AZ.94

W grafice wykorzystano materiał PSE S.A.
